Der Brückenneubau über die Flöha

    Das geplante Vorhaben

    Bilder von der alten Brücke und der anschliessende Abriß. Diese Bilder habe ich nachträglich von Jörg Portsmann erhalten.

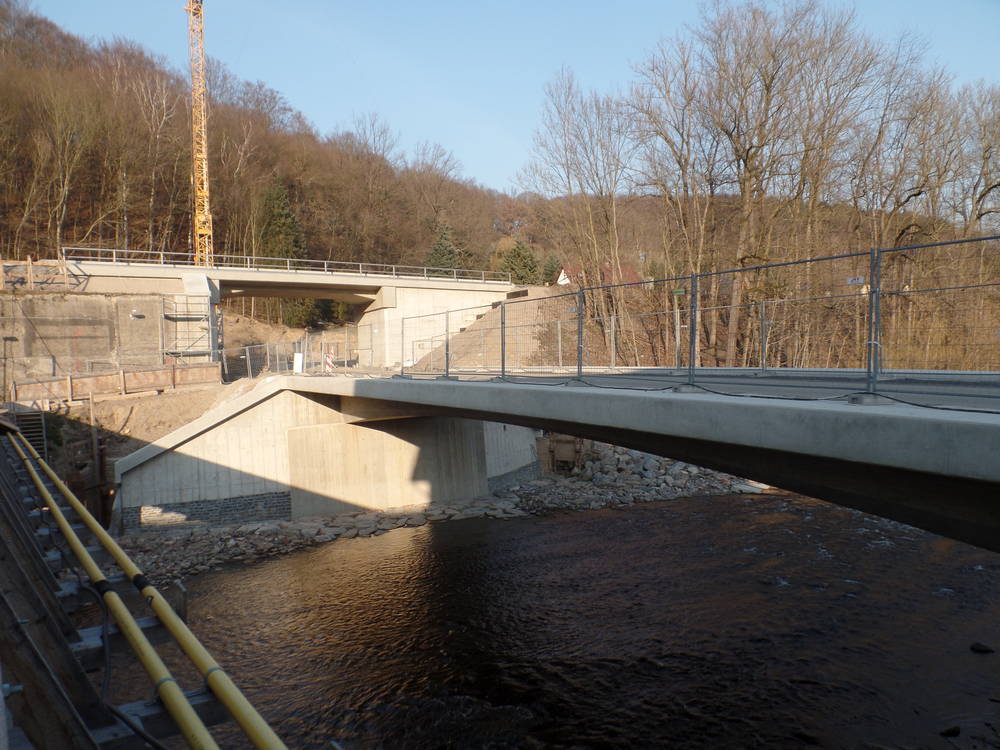

    Stand März 2015, Bilder von Jörg Porstmann Zeitraum Oktober bis März

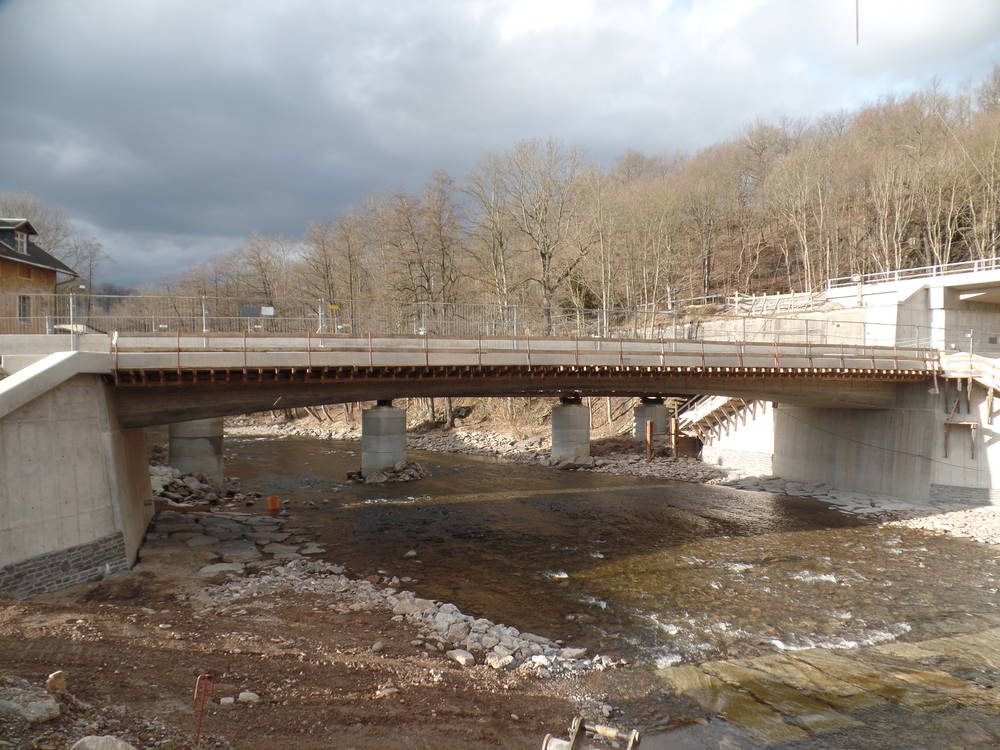

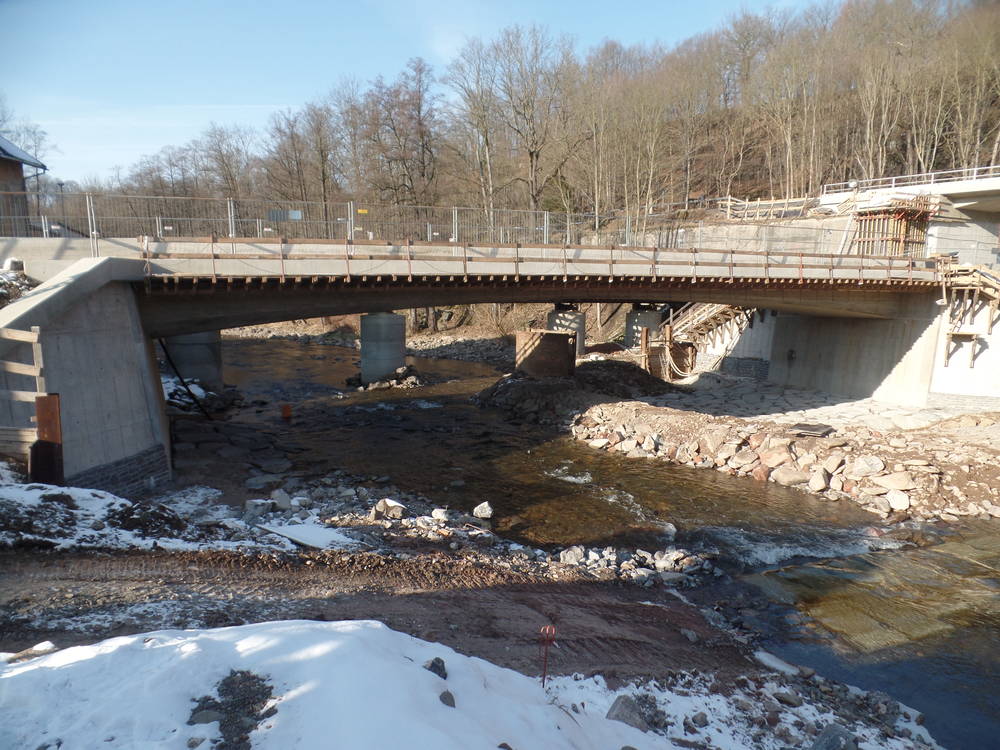

    Die Brück kann nicht mehr befahren werden. Die Bauarbeiten dauern noch an.

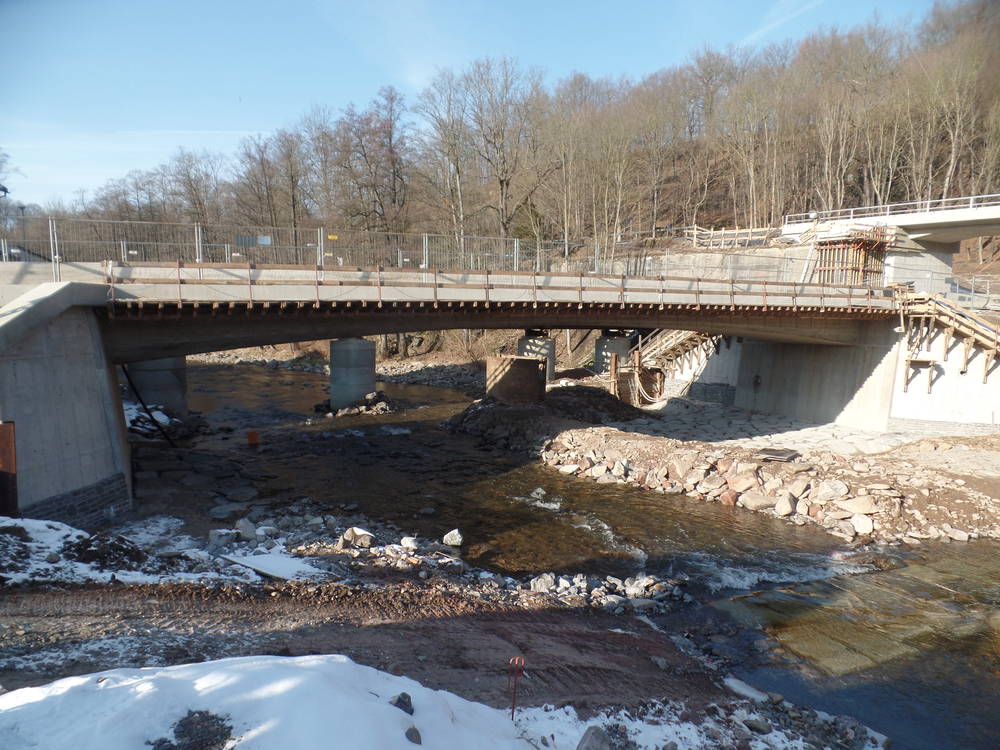

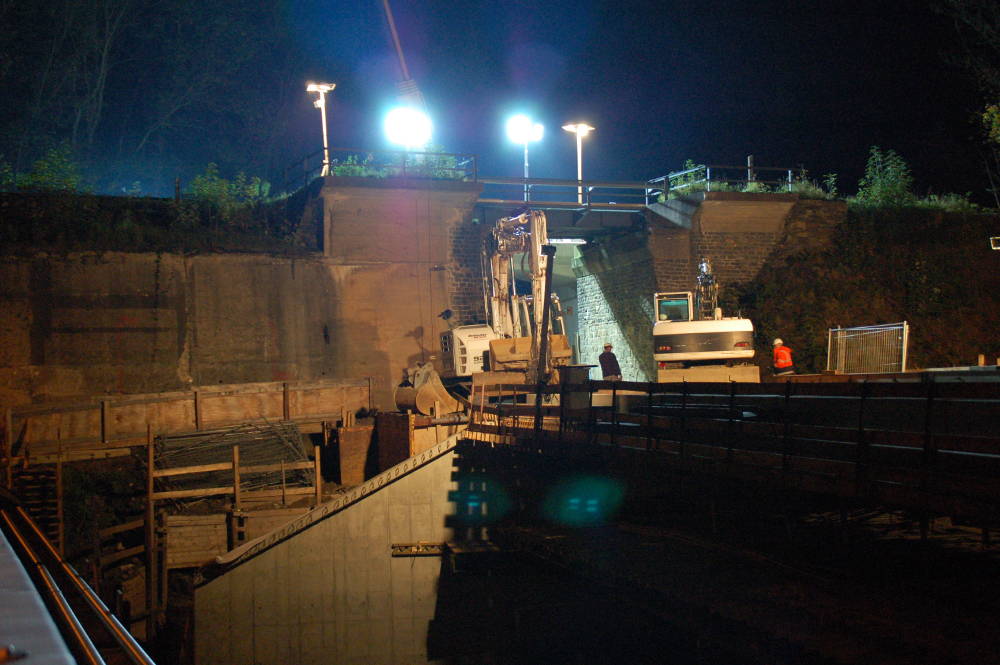

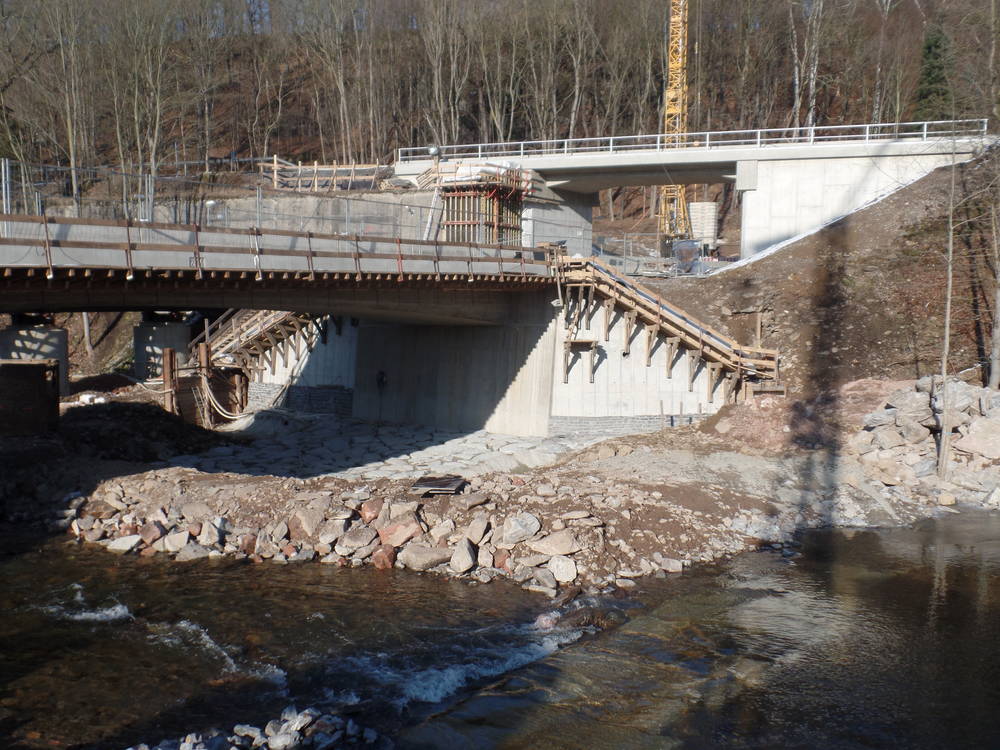

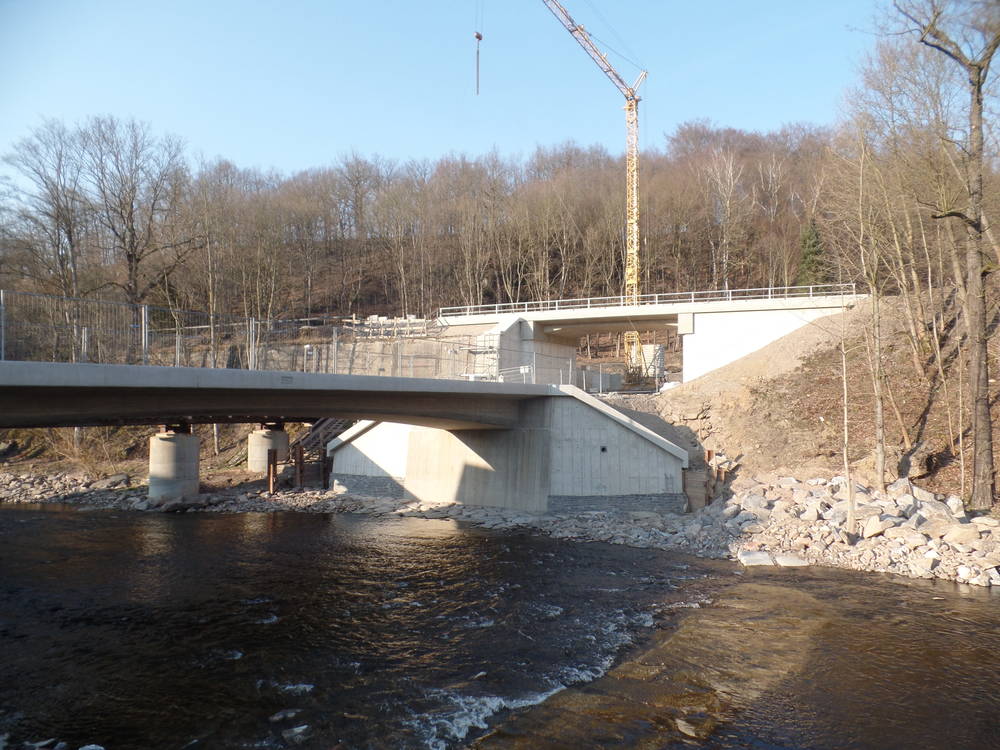

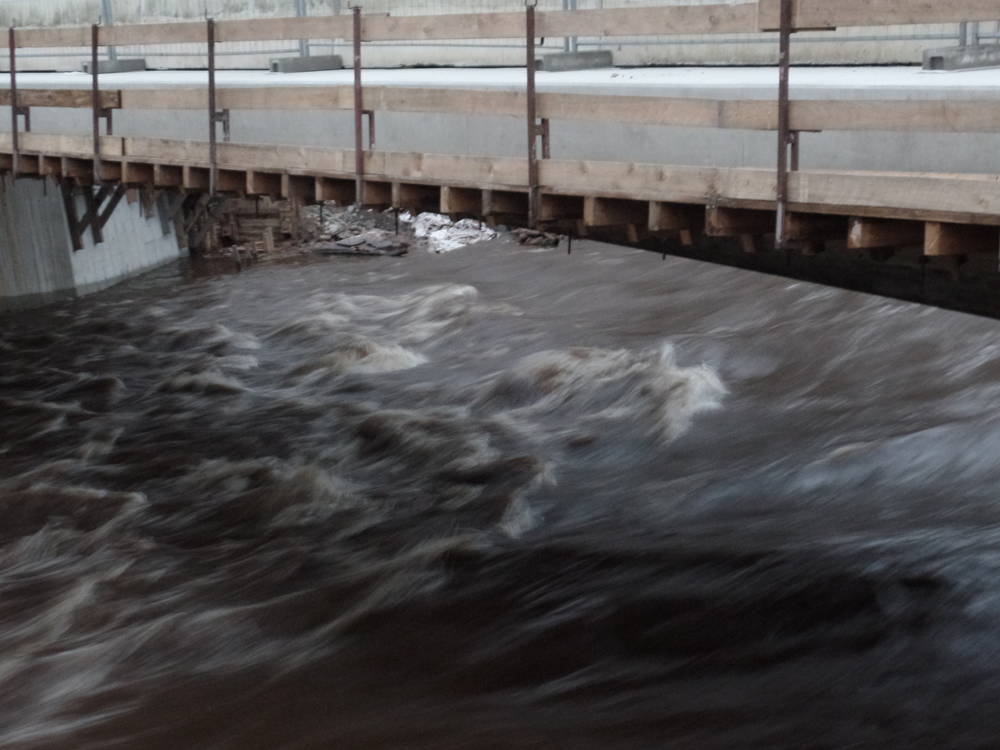

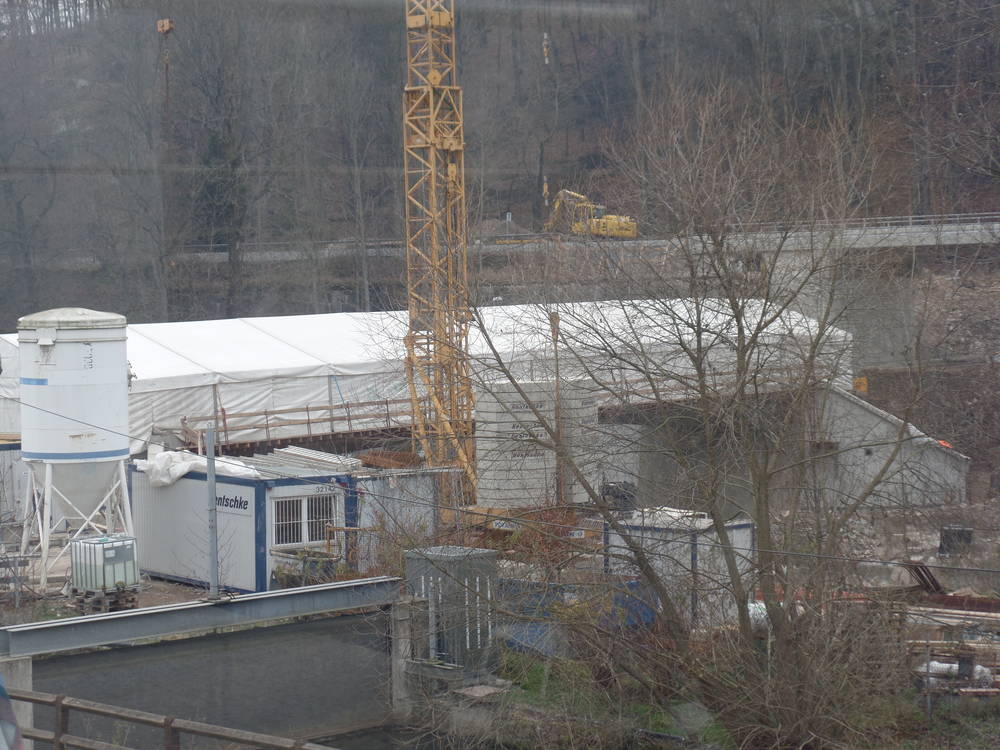

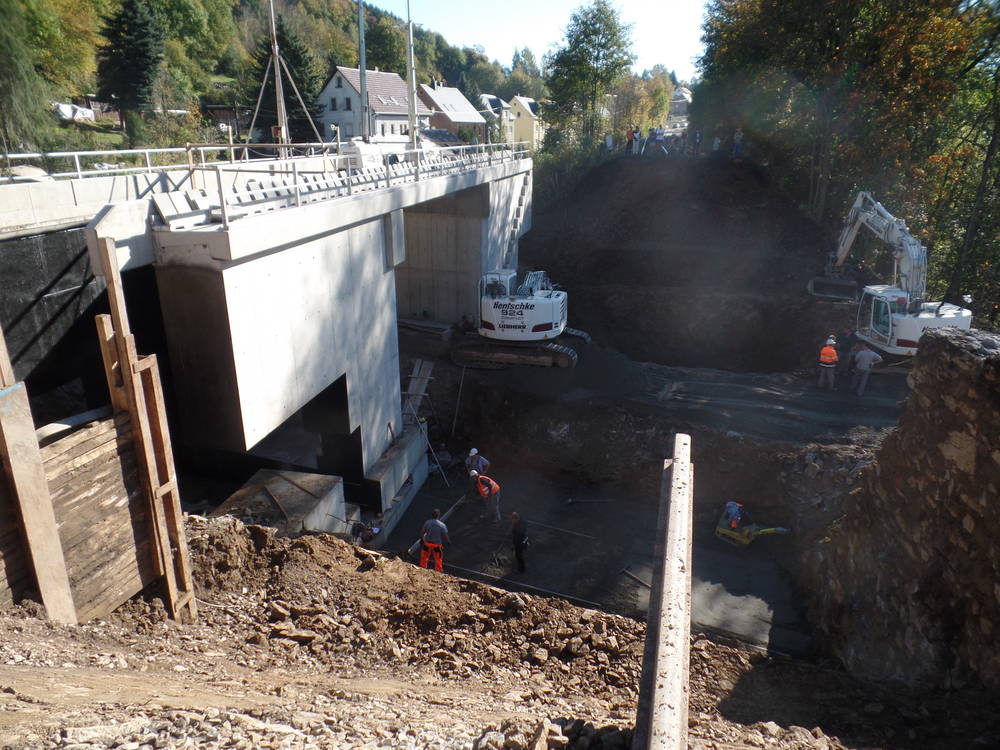

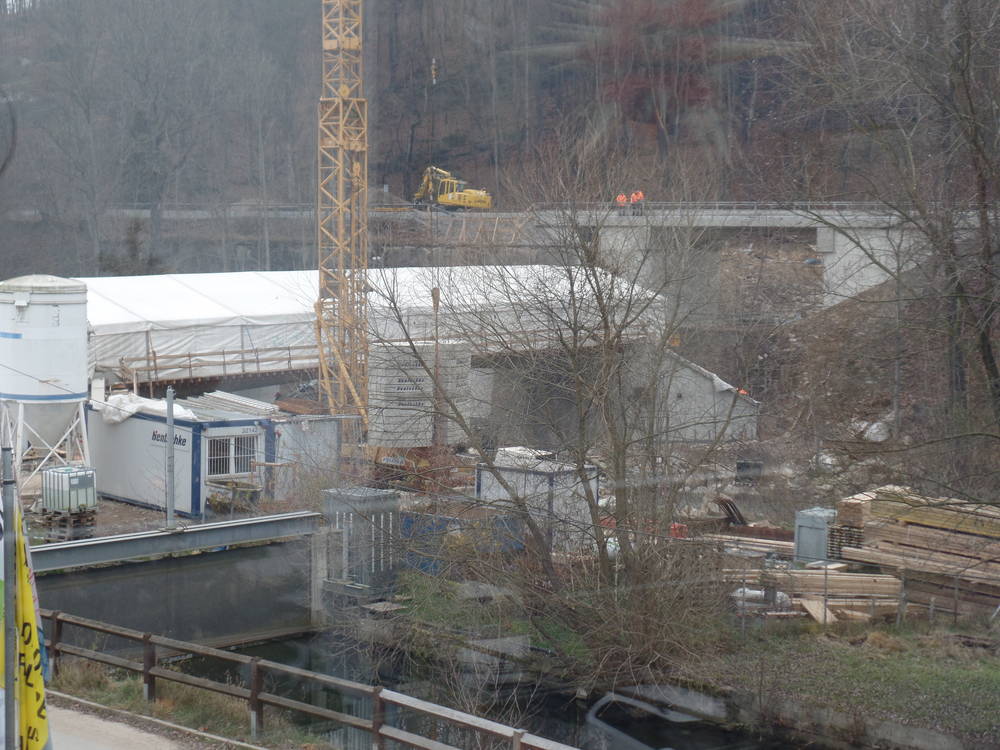

    Stand 20.Dezember 2014

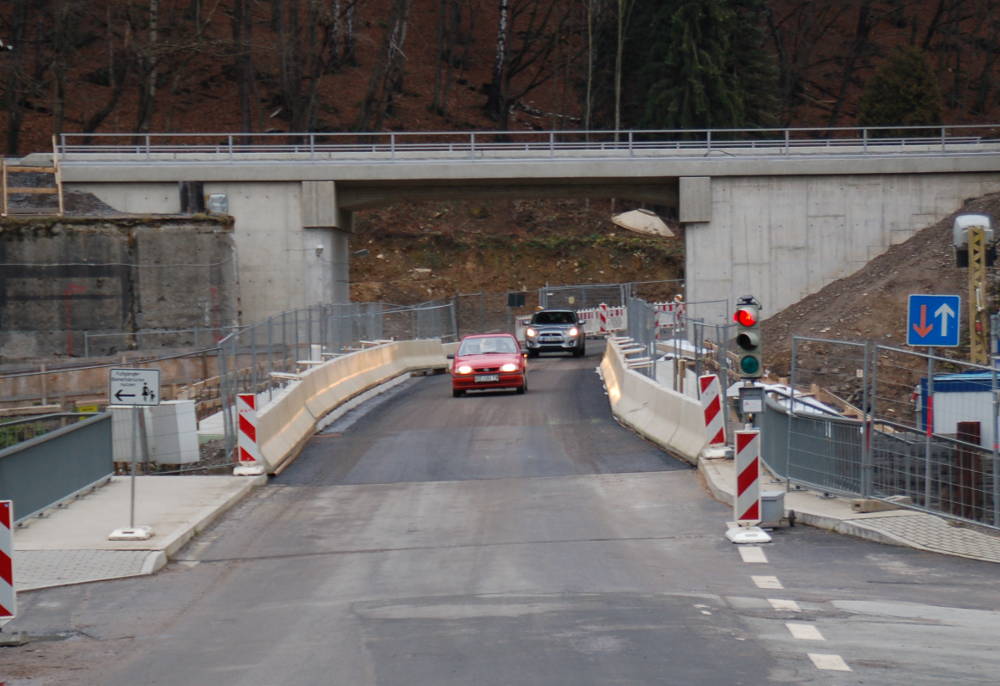

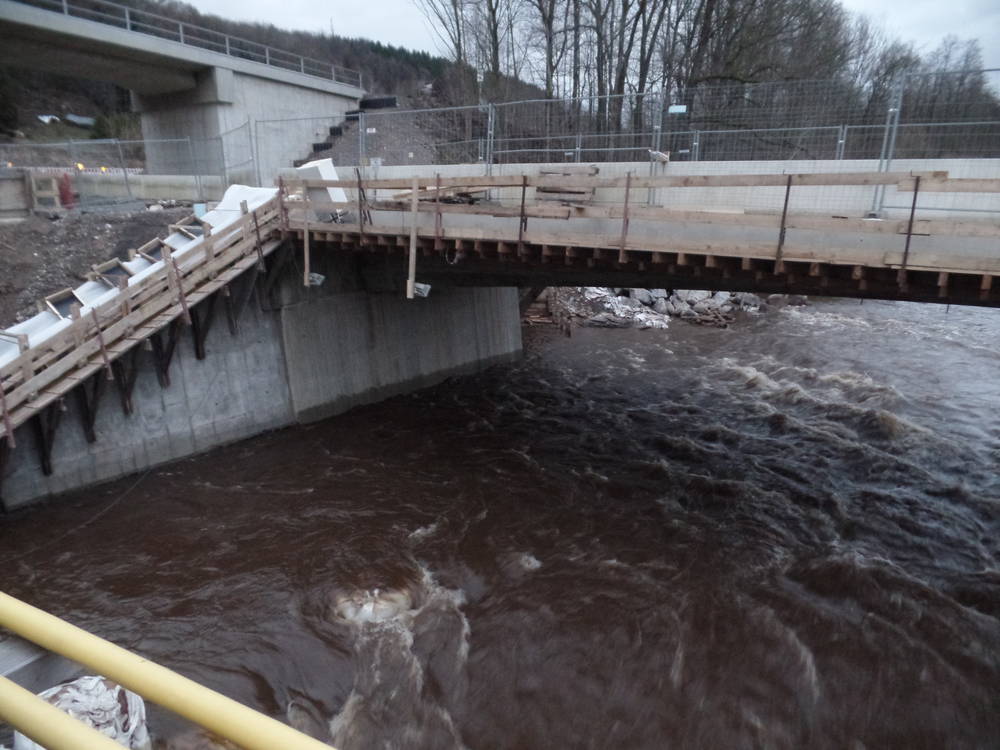

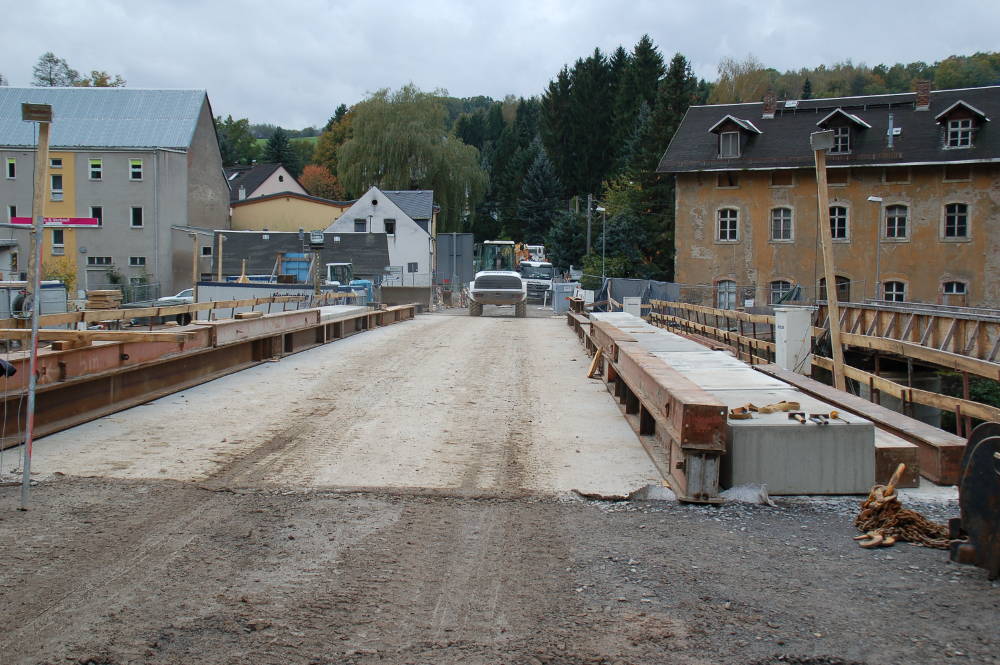

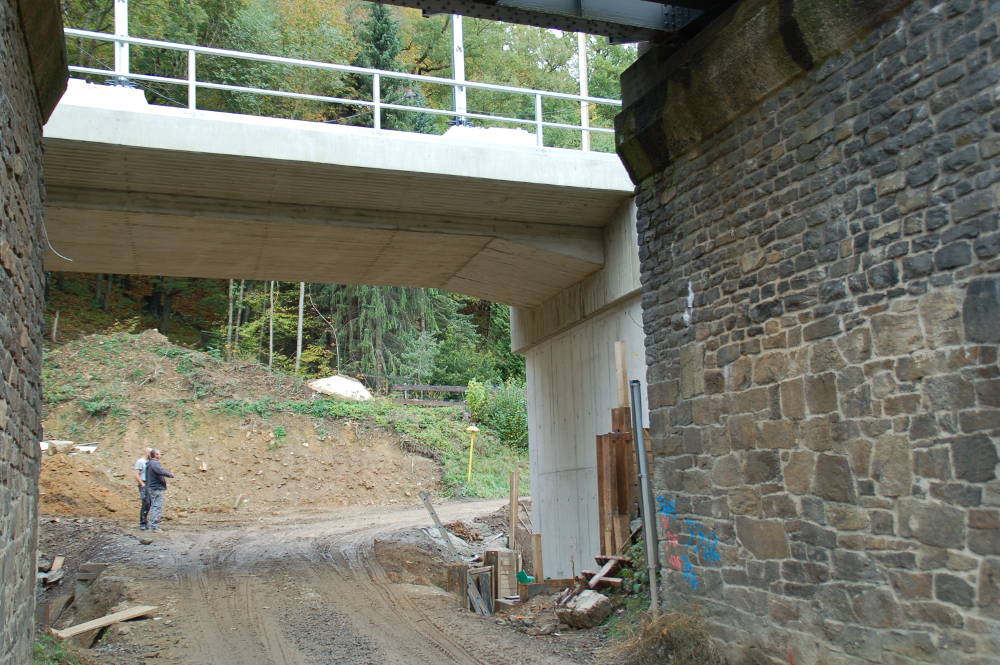

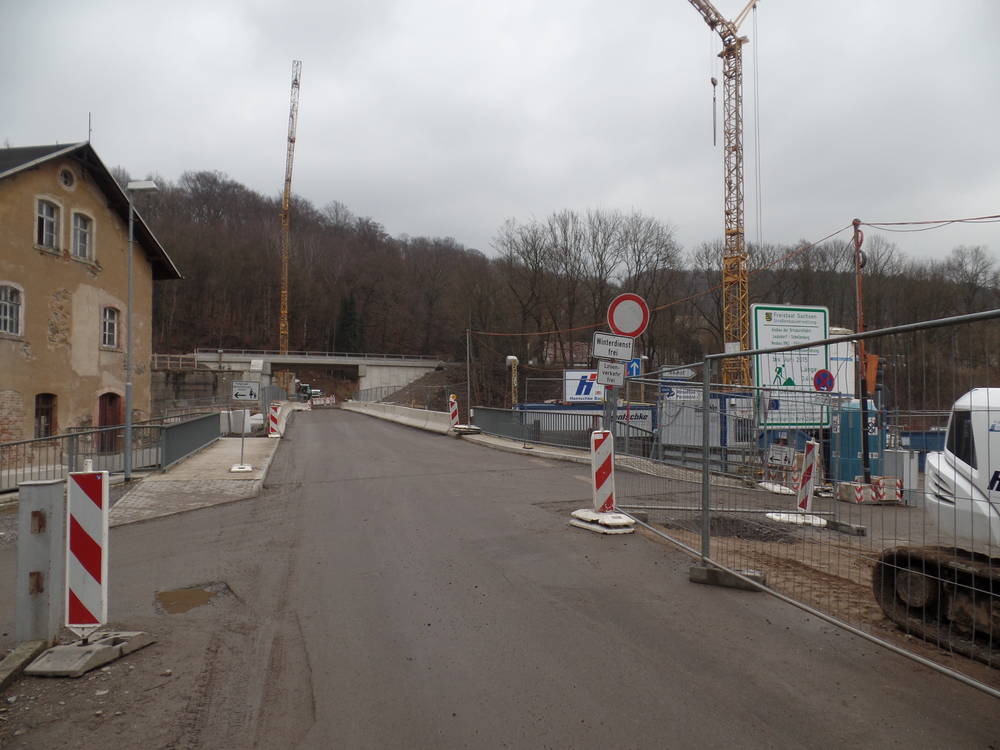

    Die Brücke kann seit 19. Dezember einspurig mit PKW befahren werden

    Stand 22.November 2014

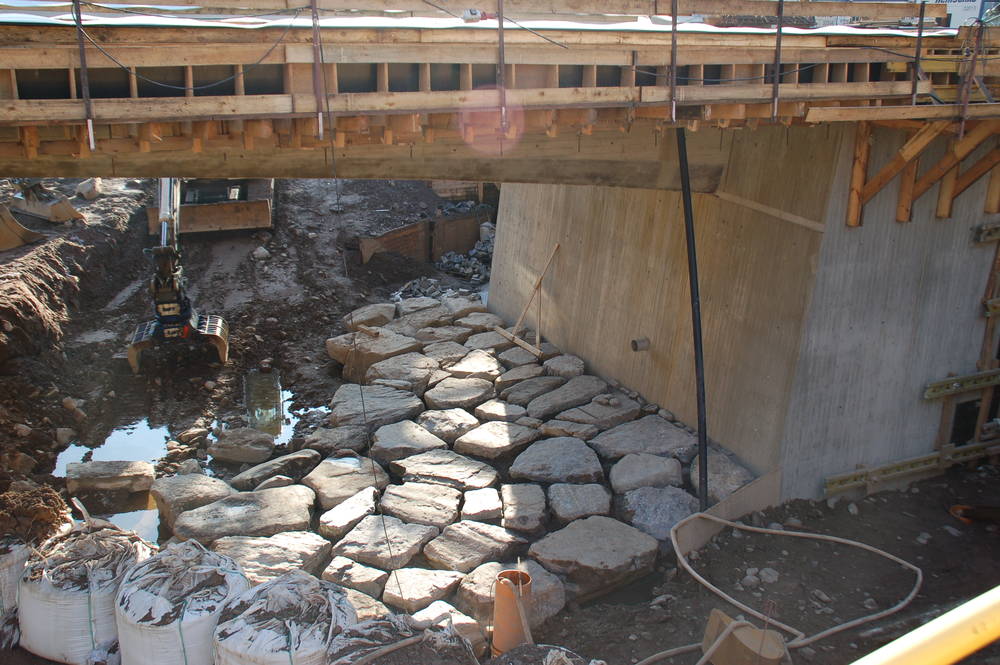

    An den Widerlagern sollen große Steine das Unterspülen verhindern.

    Die Brückenansicht einmal von der anderen Seite.

    Die Fußwege sind betoniert und mit Folie abgedeckt.

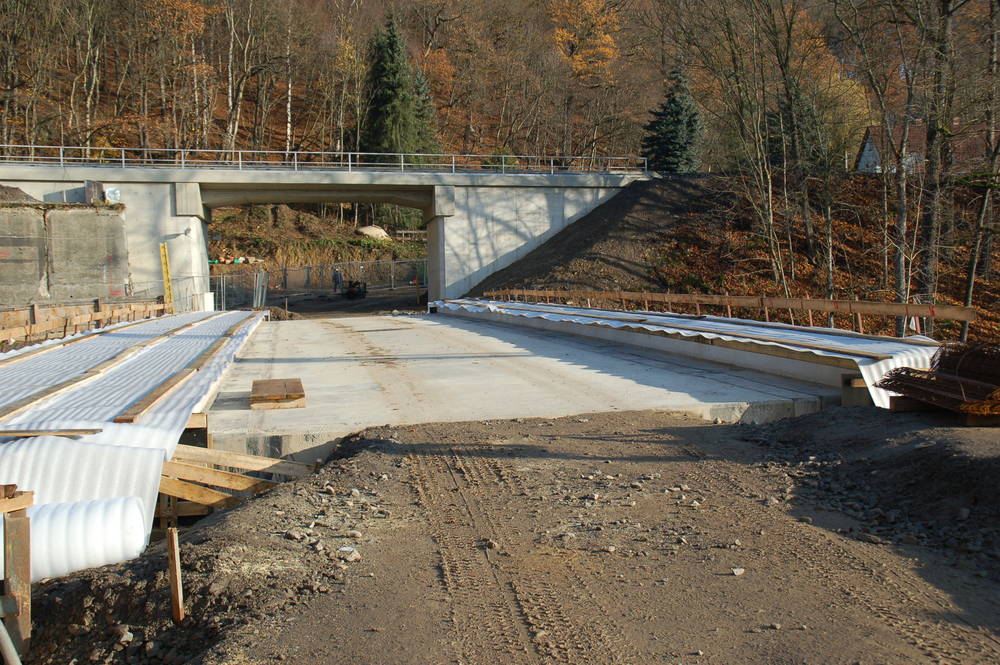

    Stand 24.Oktober 2014

    Die Bahnbrücke sieht doch gut aus.

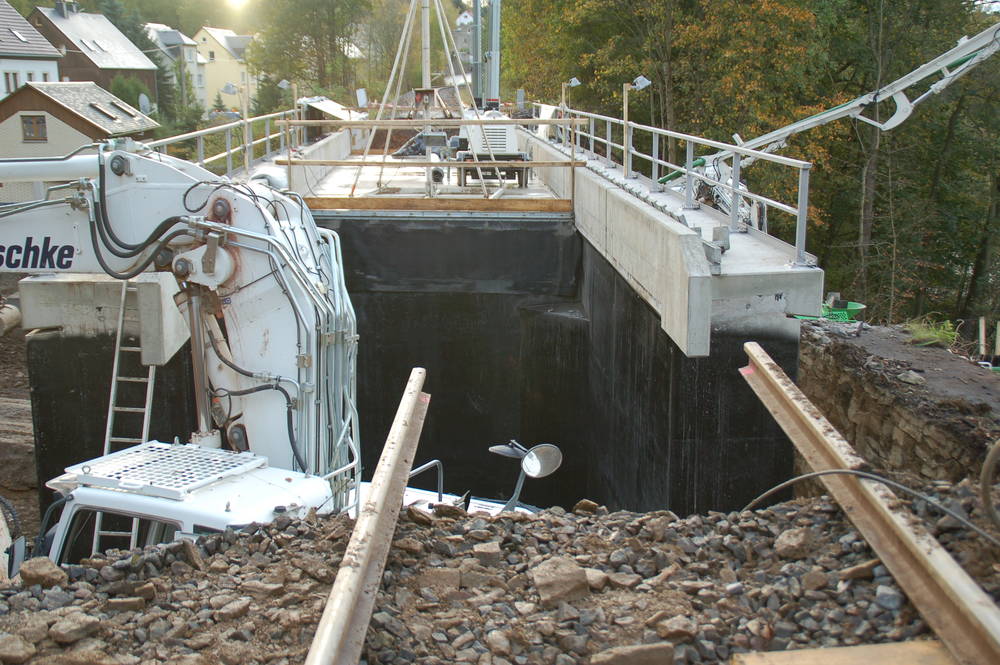

    Auf der Flußbrücke werden Isolierschichten aufgetragen.

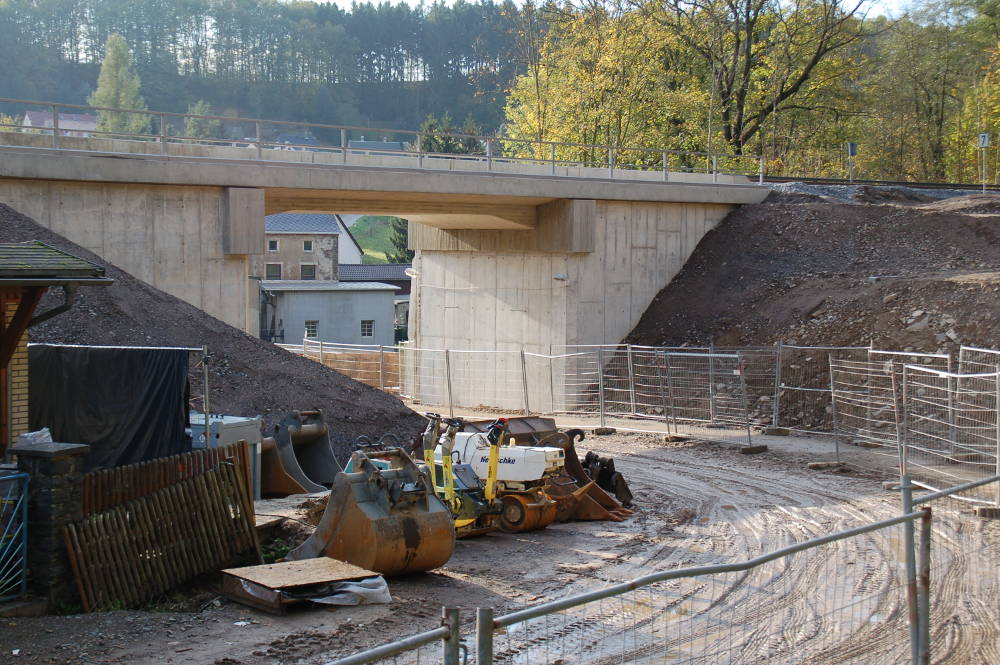

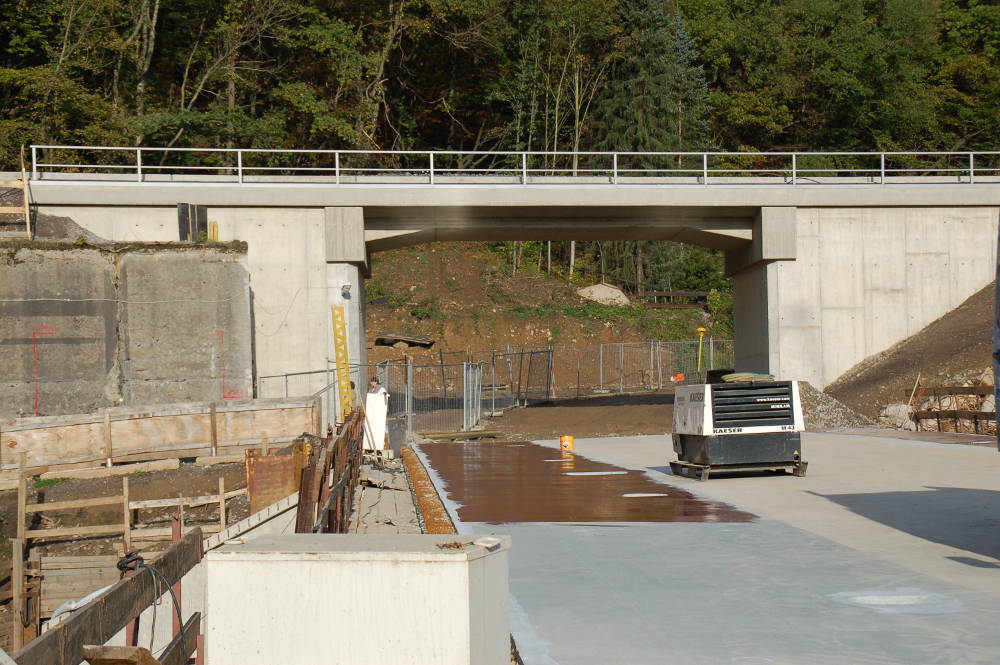

    Stand 20.Oktober 2014. Es ist geschafft!!

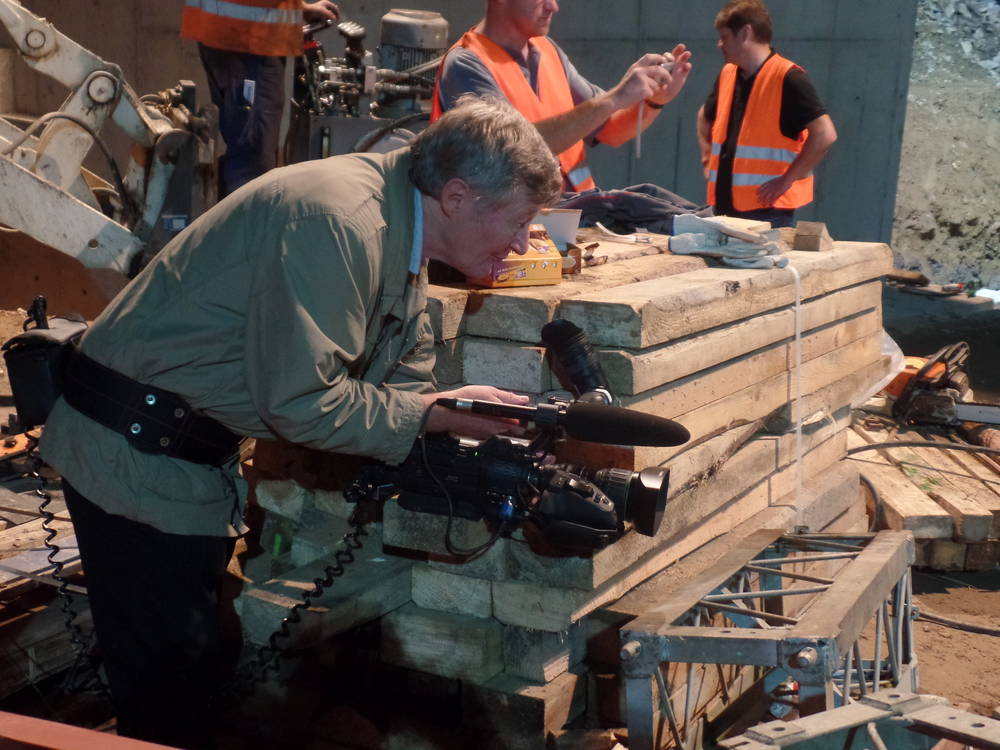

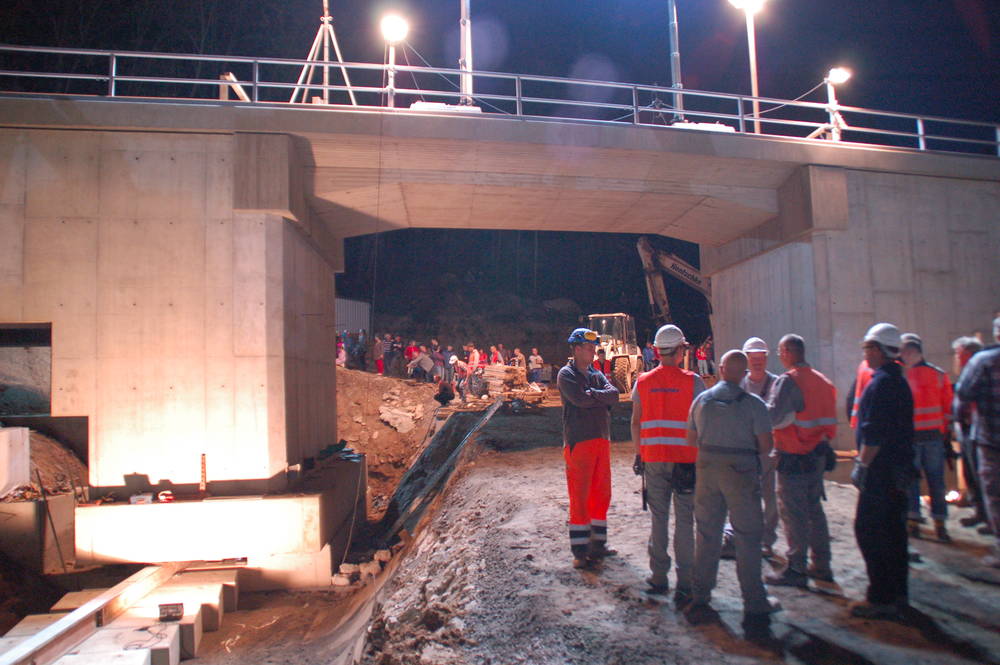

    Film im Zeitraffer von der Brückenverschiebung am 19.Oktober 2014 Vielen Dank an Frank Göthel aus Leubsdorf.

    Zusätzliche Bilder von Herrn Porstmann.

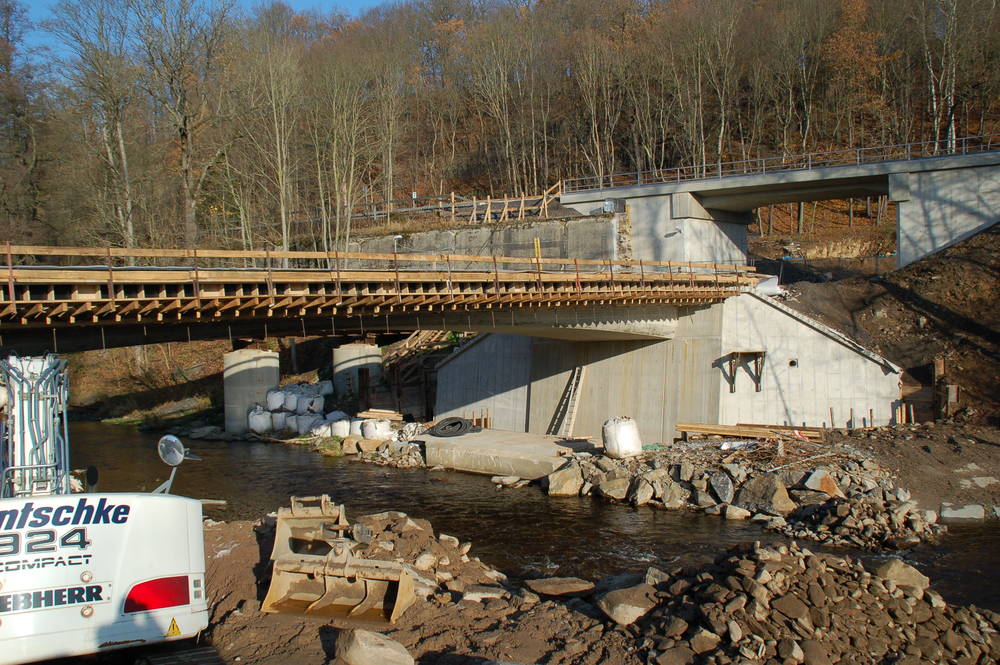

    Der Hydraulikarm ist schon zweimal verlängert worden. Die Brücke ist fast in der richtigen Position.

    Alle halten das Ereignis fest.

    Viele Schaulustige auf der leubsdorfer Seite.

    Der Hydraulikzylinder schiebt die Brücke in Richtung Bahndamm. Die grauen Gleitplatten sind aus Teflon.

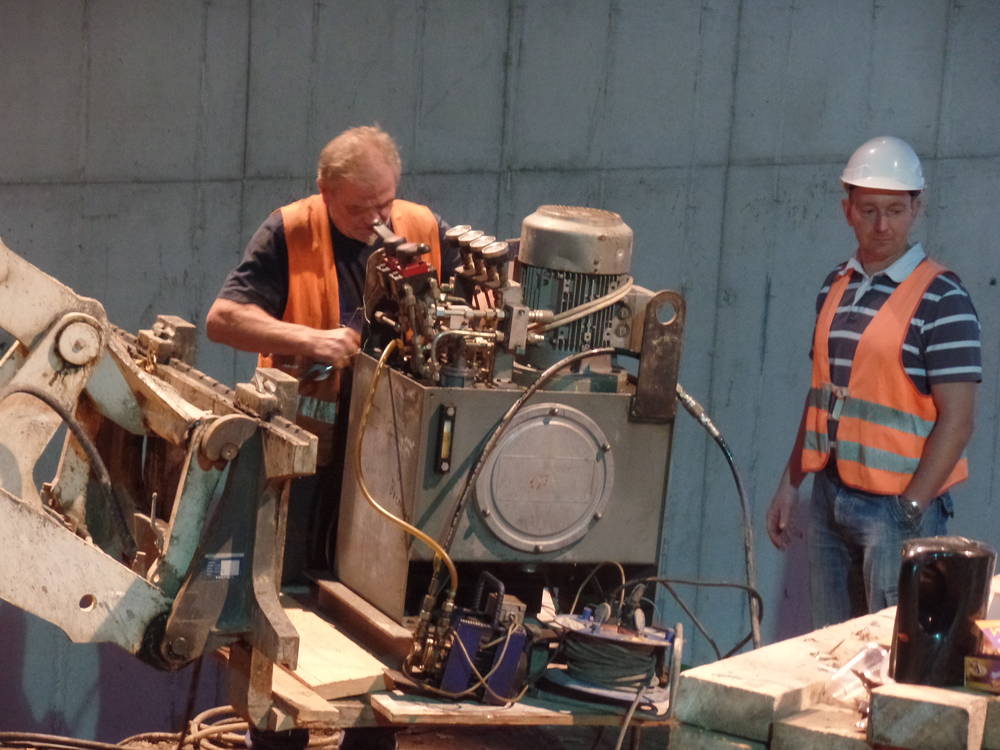

    Das Hydraulikaggregat.

    Die ehemalige „Einnahme”, das Wohnhaus von Familie Martin steht wieder etwas freier.

    Von oben auf die Brücke geschaut. Auf meiner Seite sind die Schienen aus der Befestigung gehoben und verbogen. Deshalb ist keine gerade Linie zu erkennen. Zwischen Bahndamm und Brücke gähnt ein riesiges Loch, dass noch verfüllt werden muß.

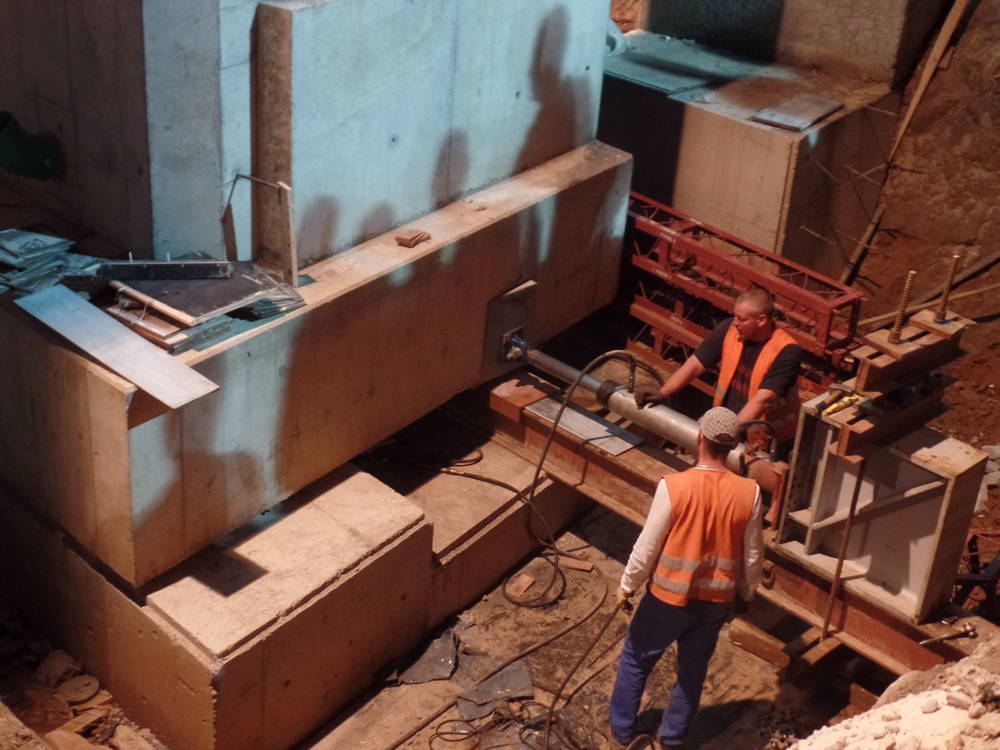

    Die Brücke steht an der richtigen Stelle. Der Untergrund unter der Brücke wird mit Beton verfüllt.

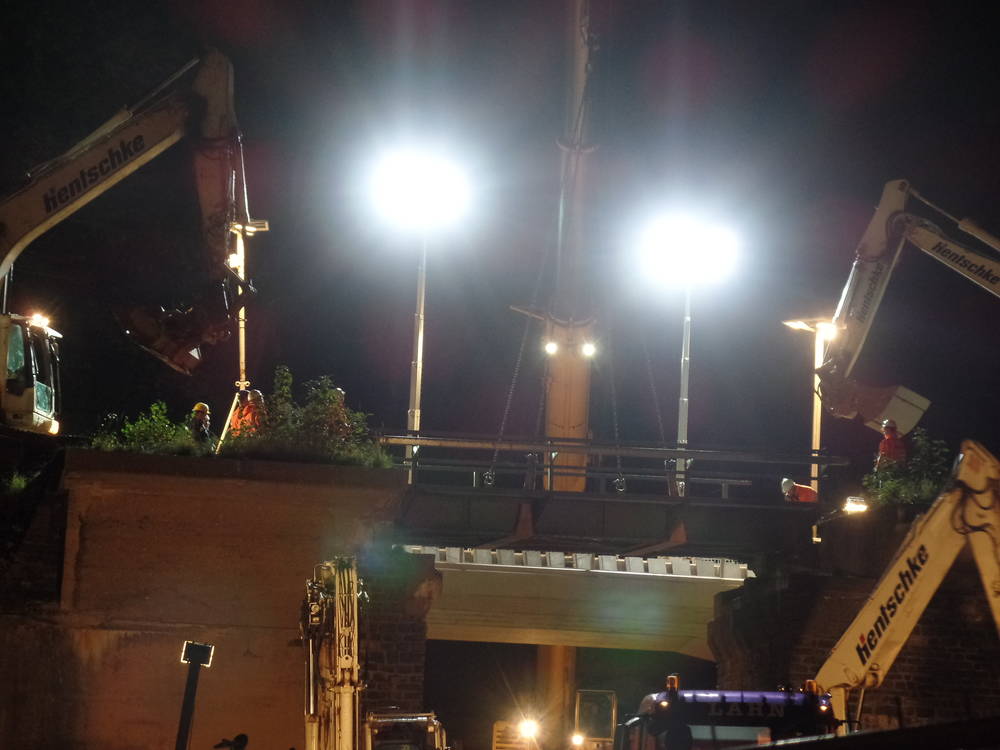

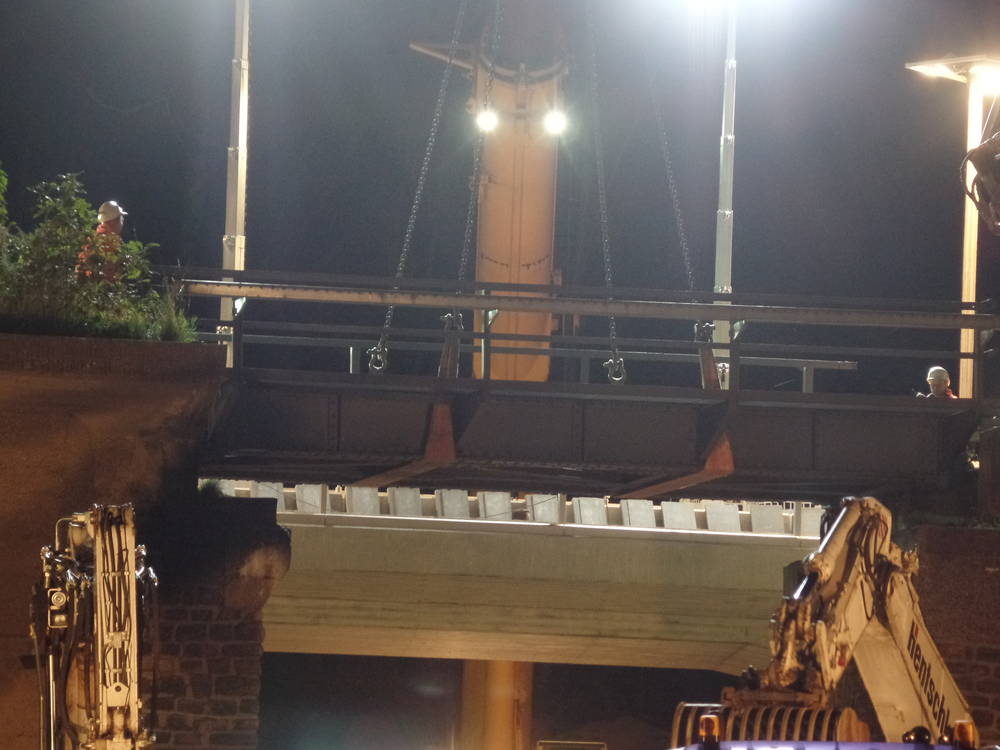

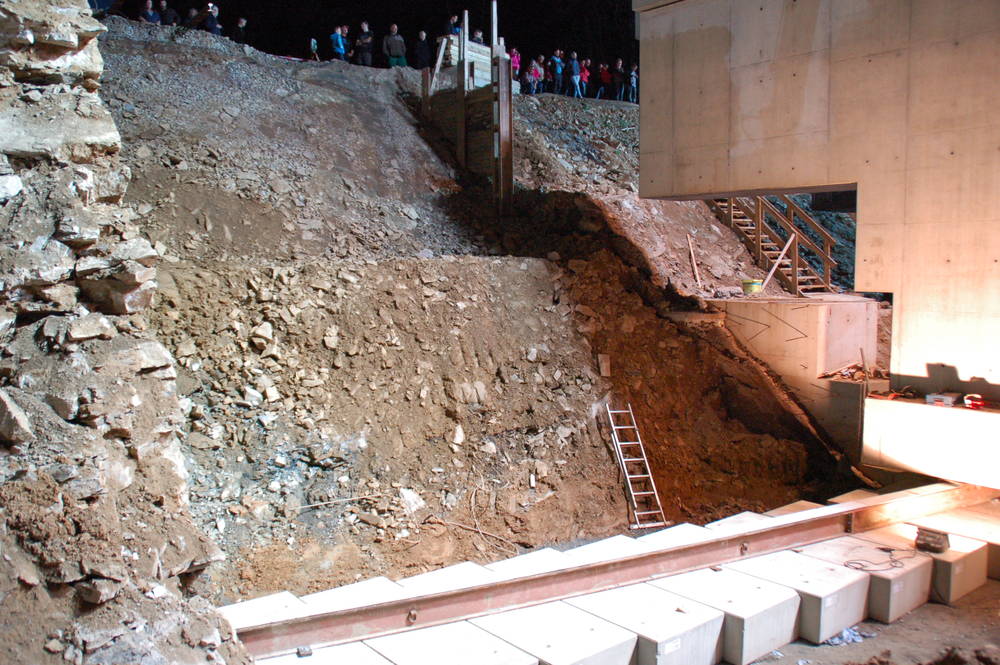

    Stand 19:00Uhr 19.Oktober 2014

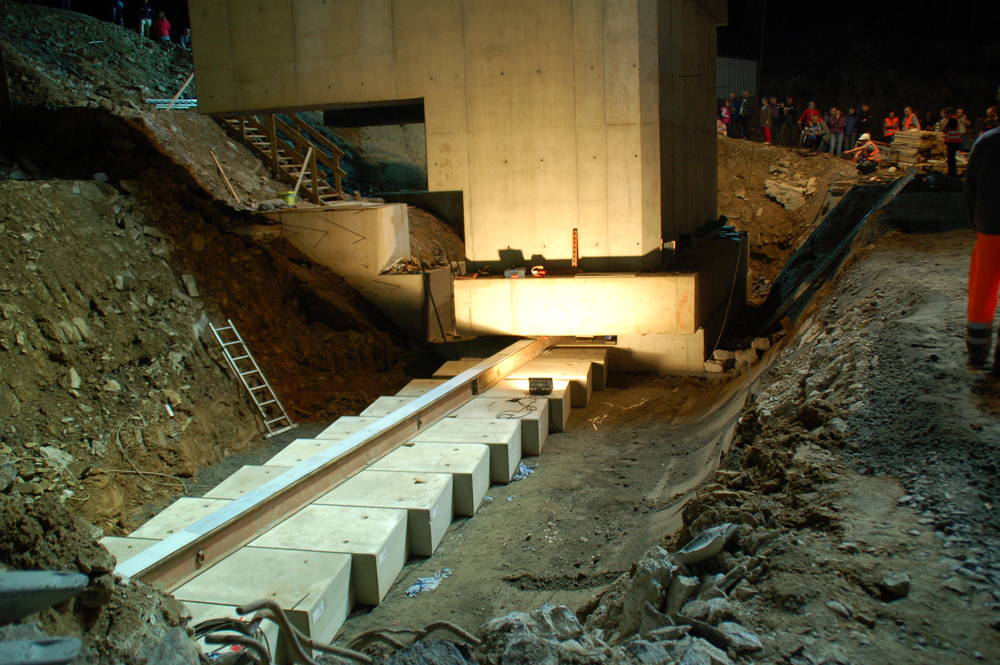

    Auf diesem Stahlträger wird die Brücke verschoben.

    Viele Schaulustige auf beiden Seiten des Bahndammes.

    Etwa einen halben Meter ist die Brücke bewegt worden.

    Stand 9:00Uhr 19.Oktober 2014

    Stand 16:00Uhr 18.Oktober 2014

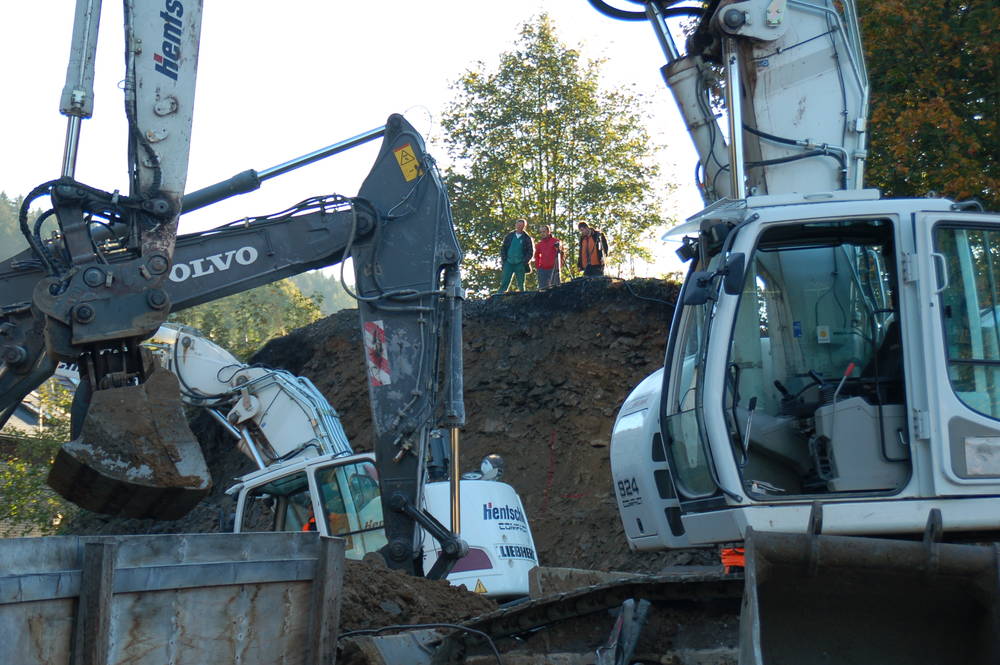

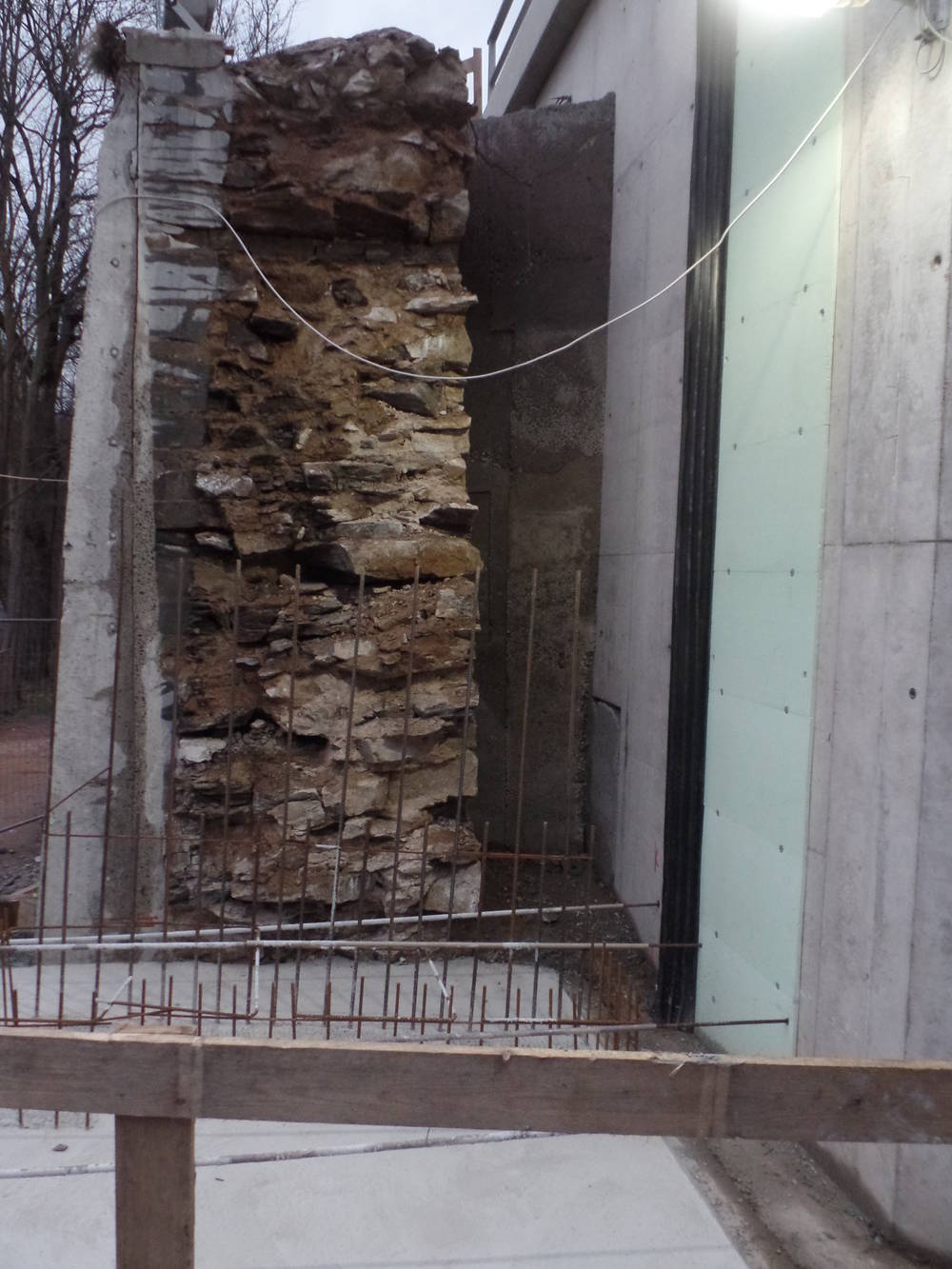

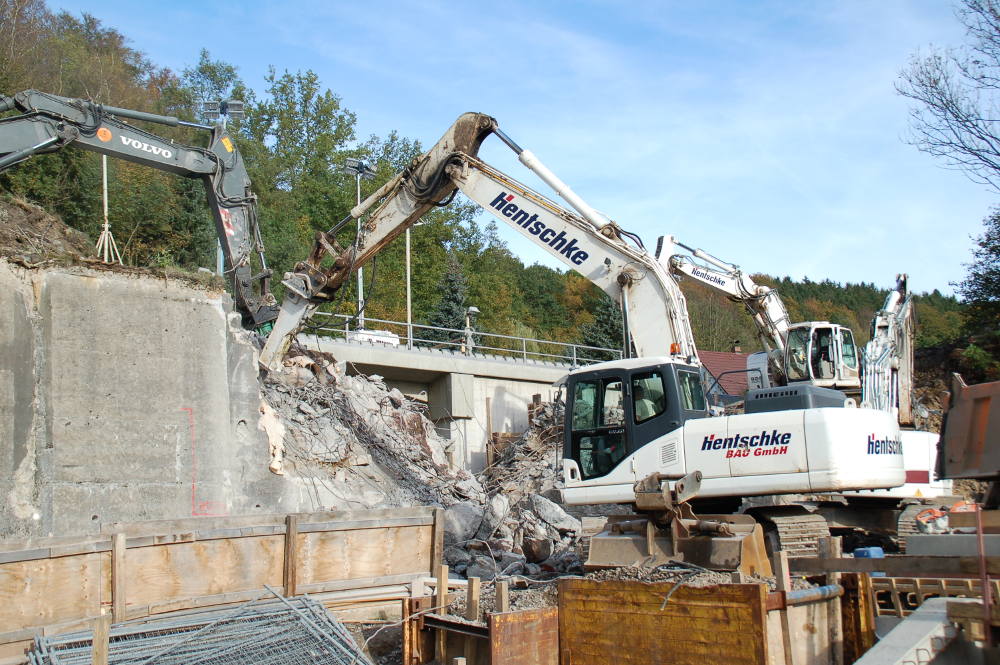

    Der Abriß gestaltet sich schwieriger als gedacht. Der Beton ist sehr hart.

    Stand vormittags 18.Oktober 2014

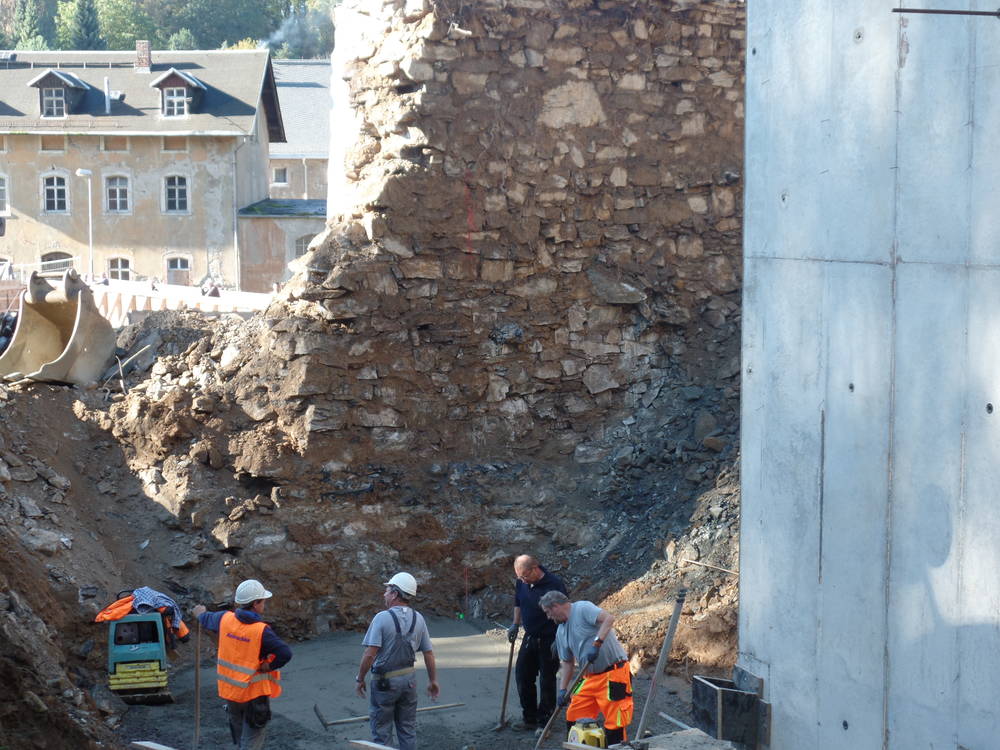

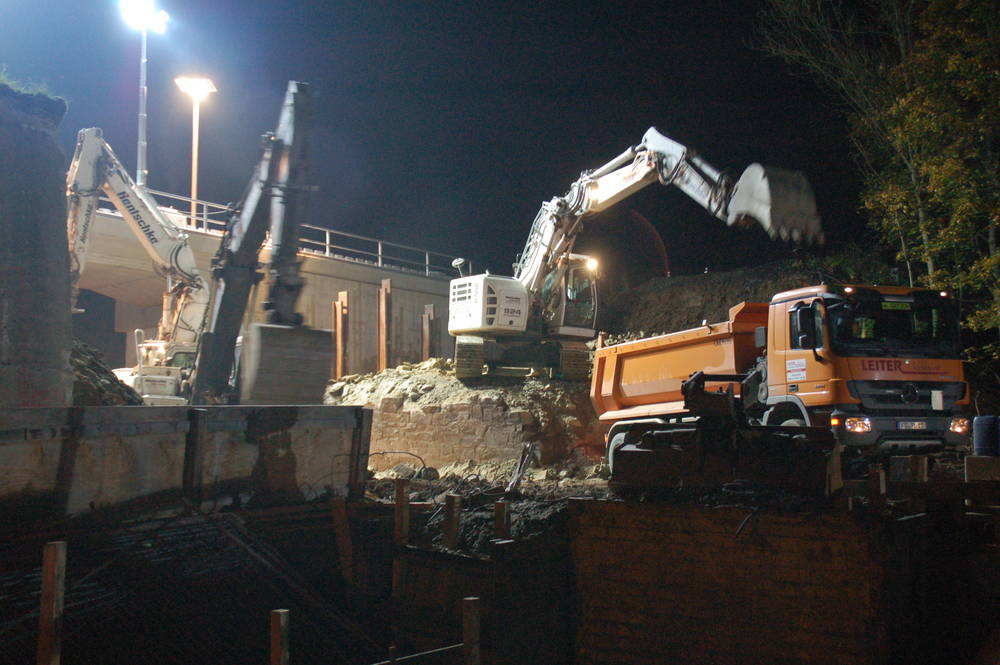

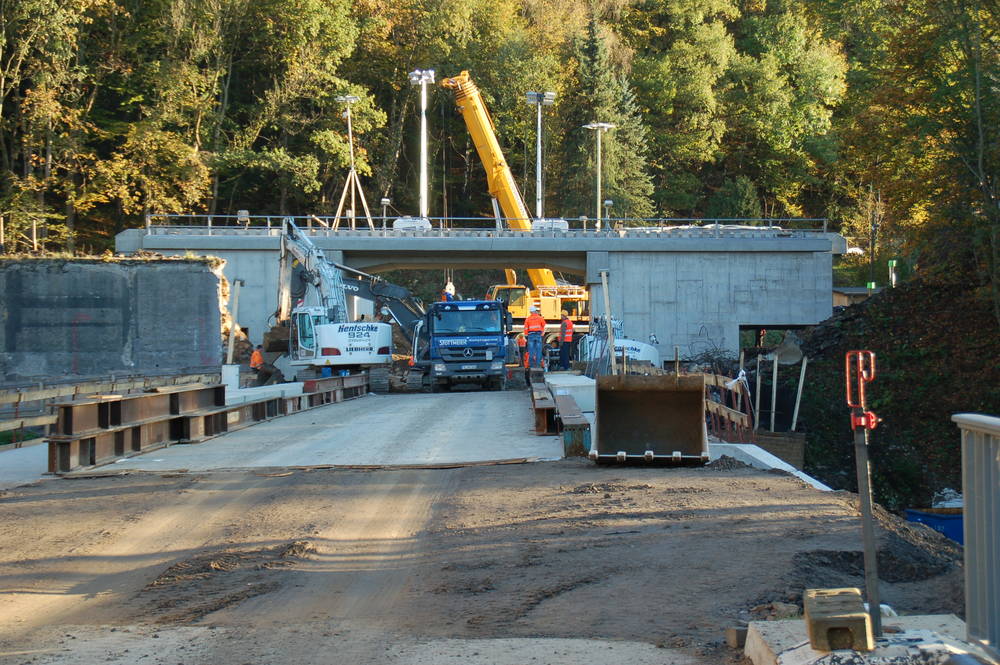

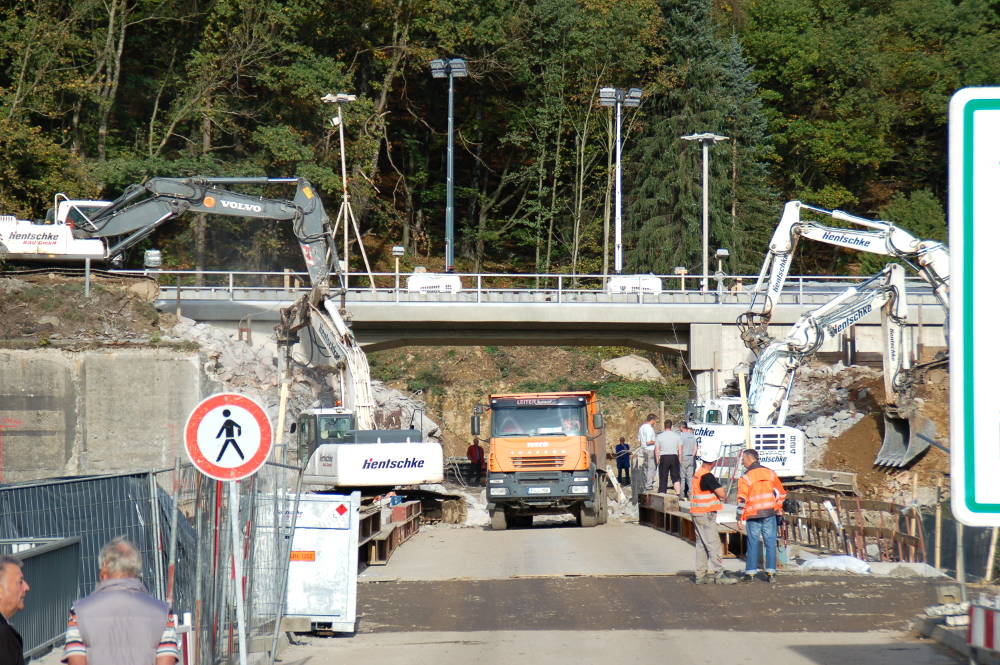

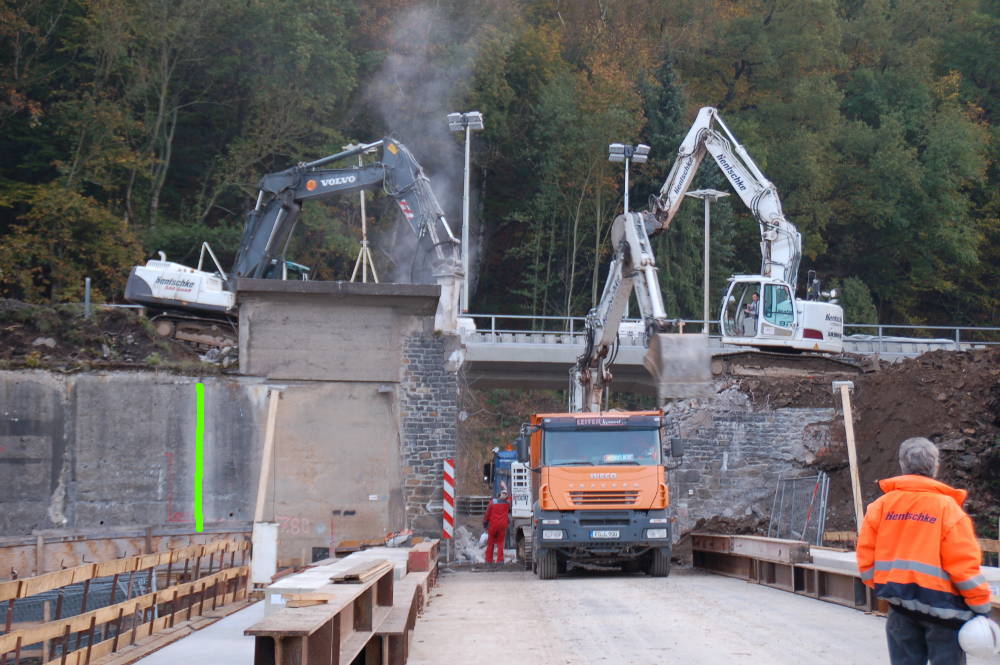

    Die Bagger reißen die Brücke ab. Es scheint doch etwas härter zu sein als gedacht. Links die grüne Line habe ich nachgezeichnet. Die Firme Lohse hat den Beton 50cm tief eingeschnitten.

    Stand abends 17.Oktober 2014

    Die Schienen werden heraus geschnitten.

    Die Abrissarbeiten der alten Eisenbahnbrücke beginnen.

    Stand mittags 17.Oktober 2014

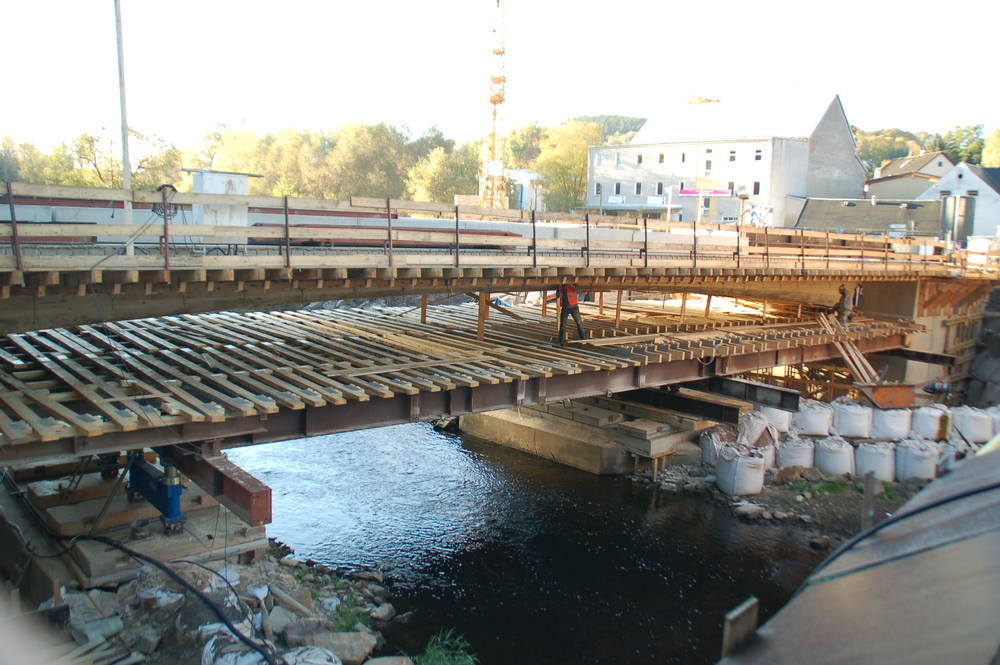

    Die Baufahrzeuge fahren über die neue Brücke.

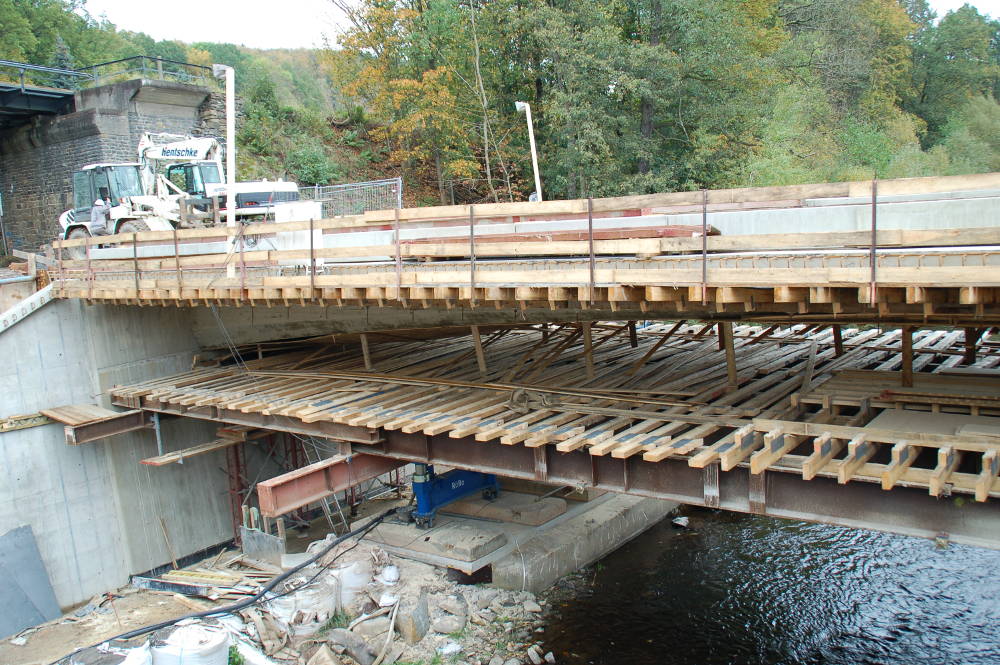

    Die Bahnbrücke ist ausgeschalt und verschiebefertig.

    Teilweise ist ausgeschalt. Der Brückenbogen ist gut zu sehen.

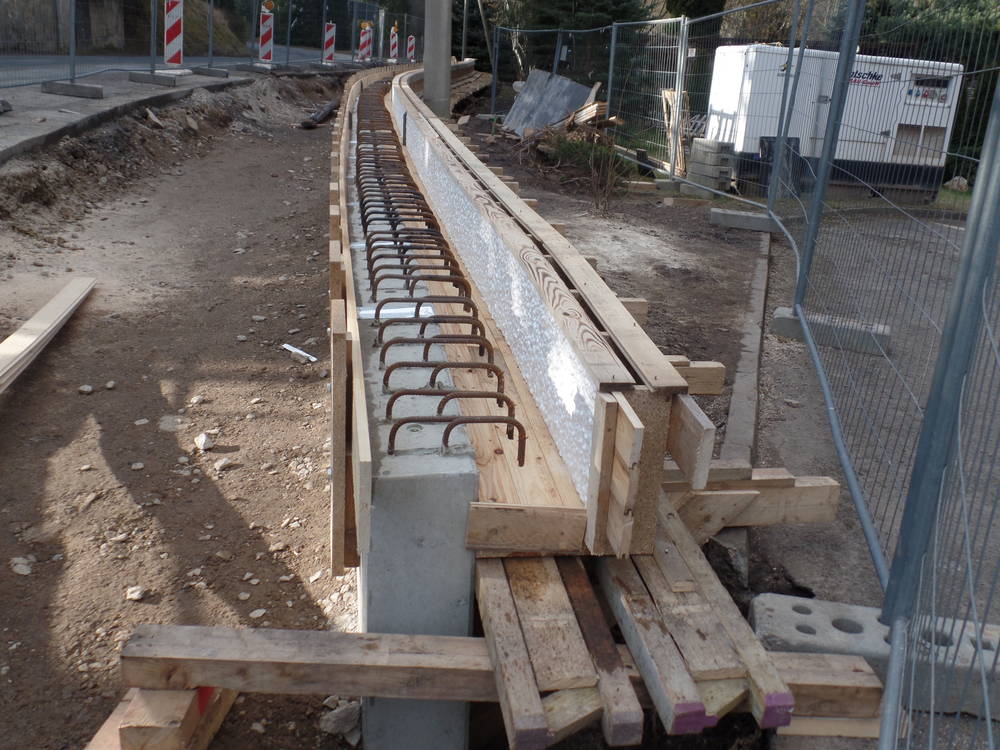

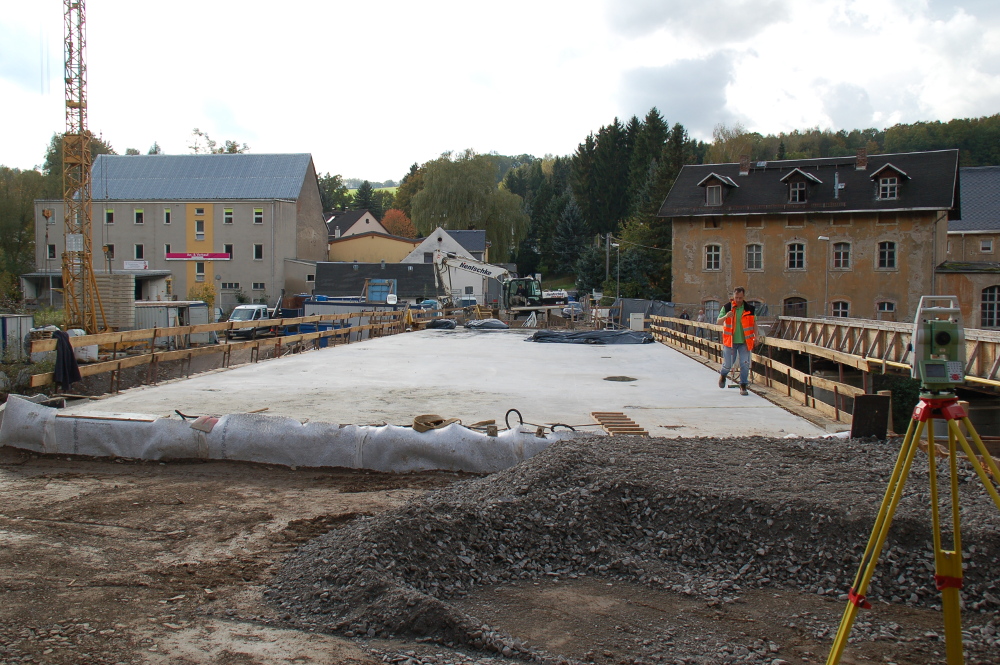

    Die Brücke wird vermessen, nachdem der Spannbeton gespannt wurde.

    Stand 12.Oktober 2014

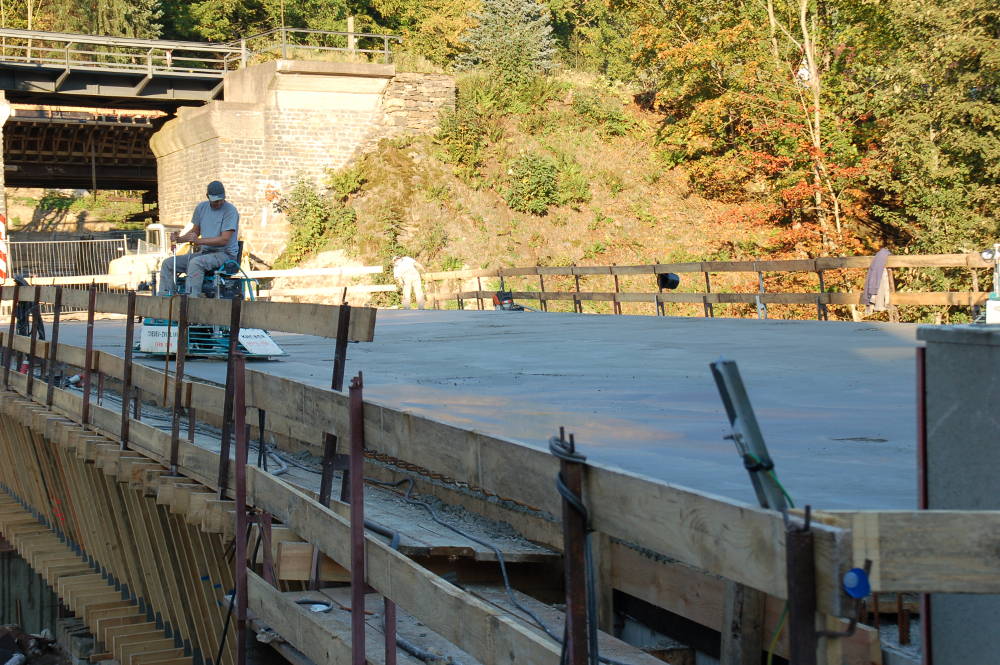

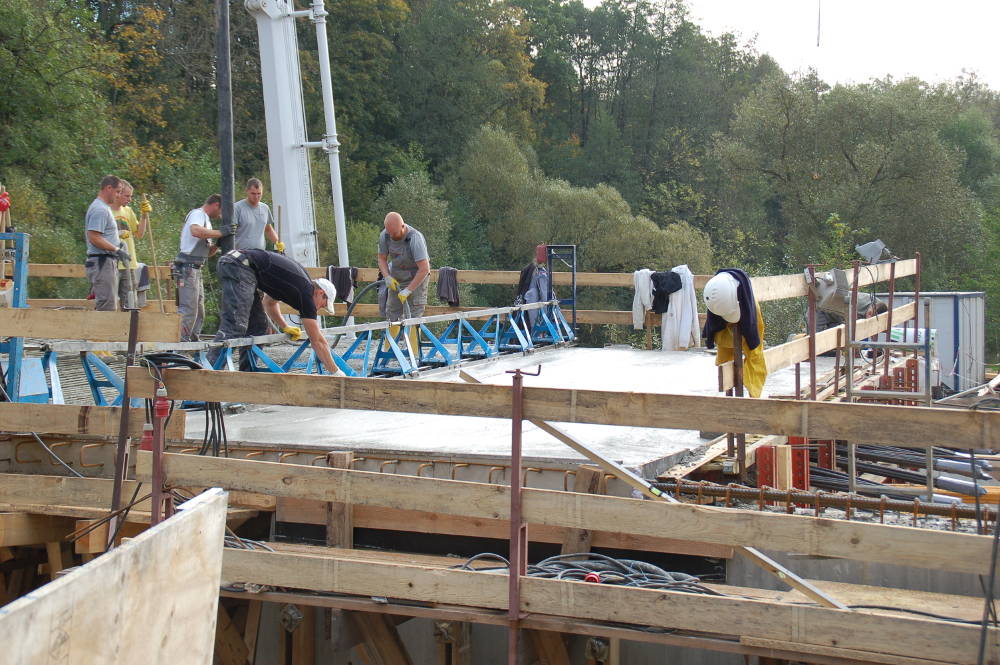

    Der Beton wird mit Maschinen geglättet. Das ist notwendigt für das spätere Aufbringen der Harzisolation.

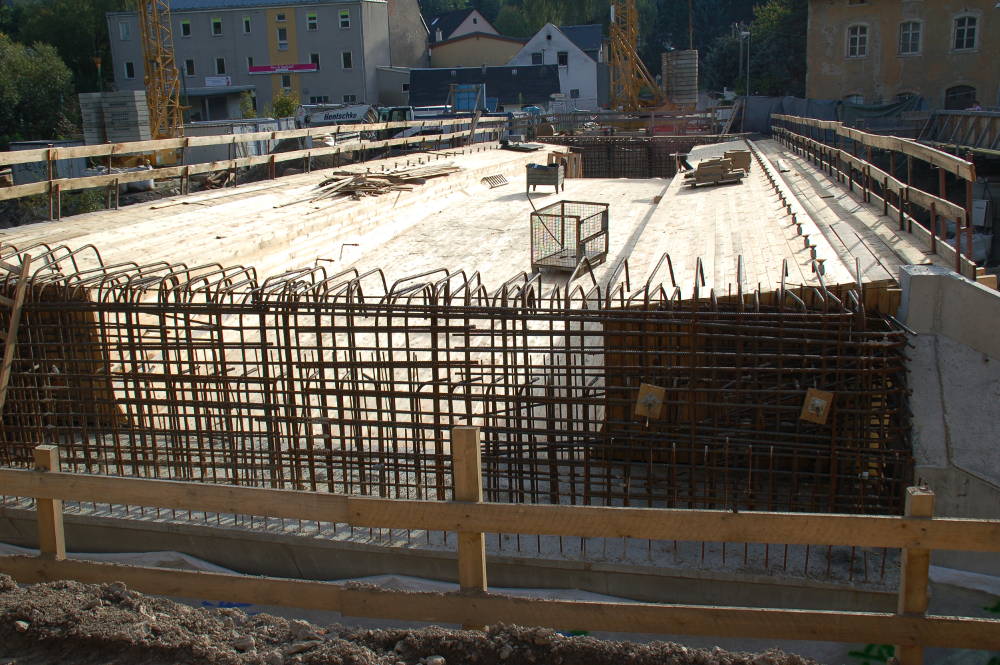

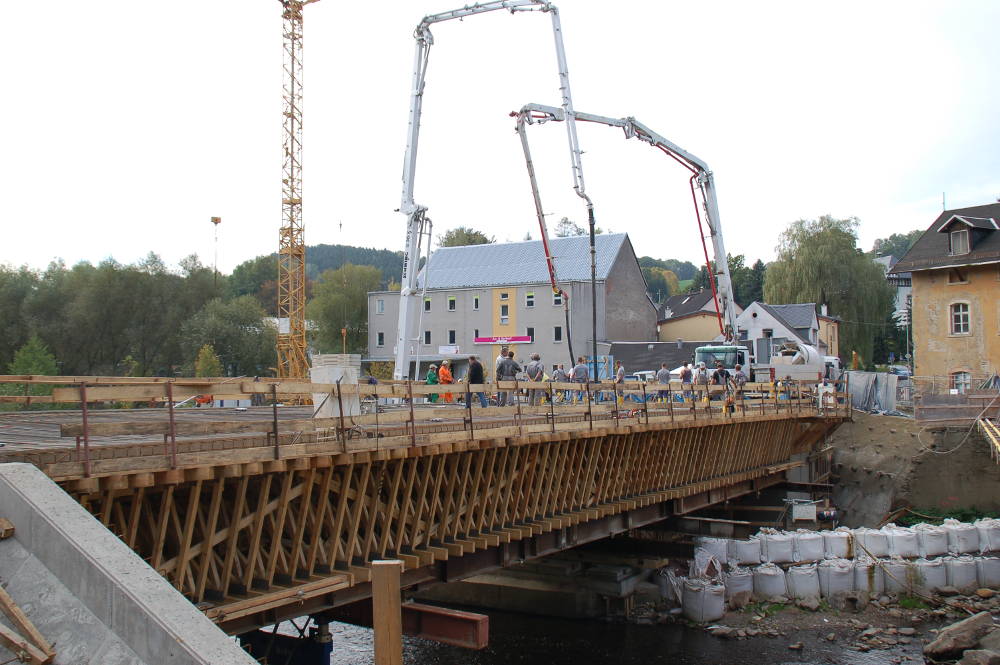

    Die Flußbrücke ist fertig betoniert.

    Das Spannen des Spannbetons wurde schon vorbereitet.

    Stand 9.Oktober 2014

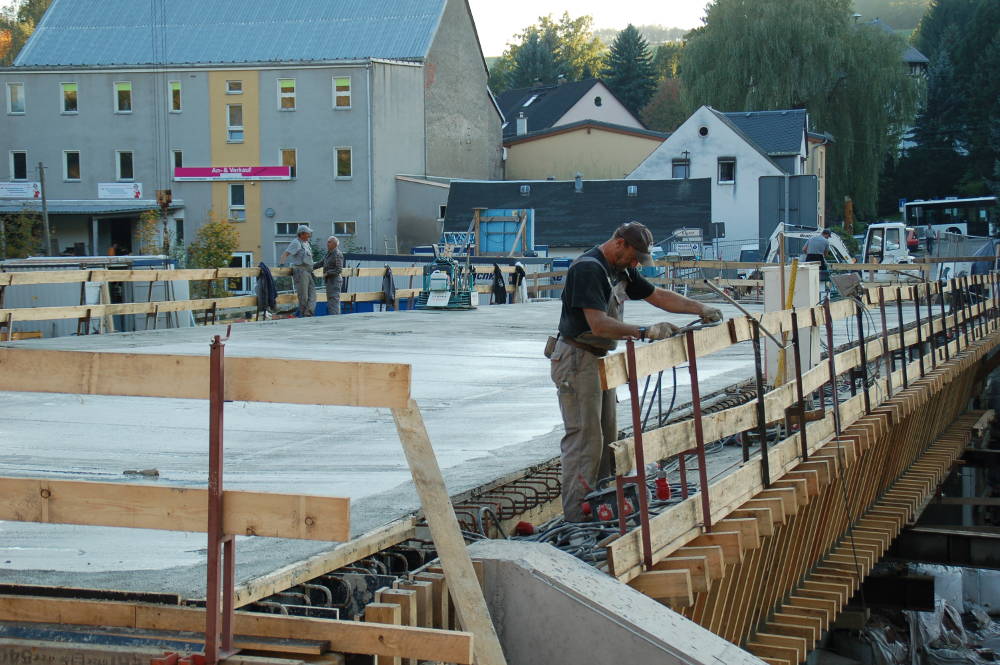

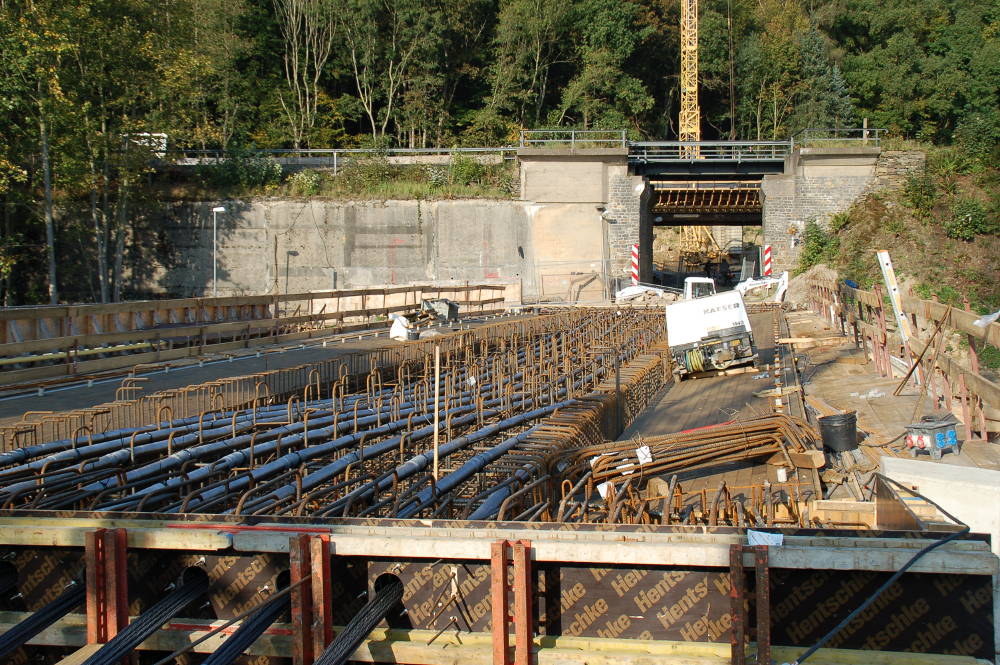

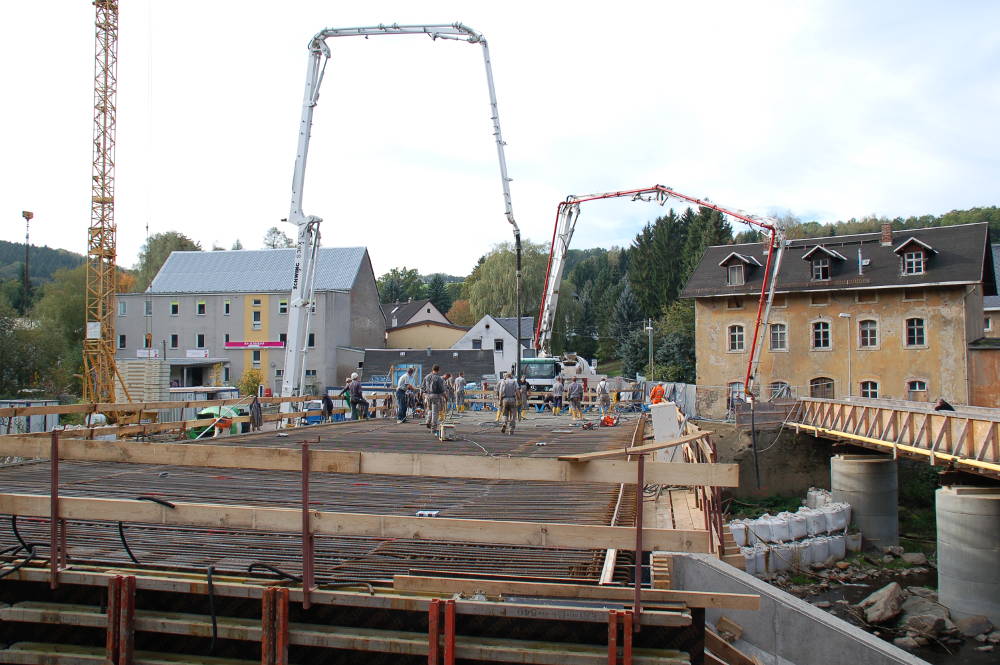

    Die Flußbrücke wird betoniert.

    Stand 4.Oktober 2014

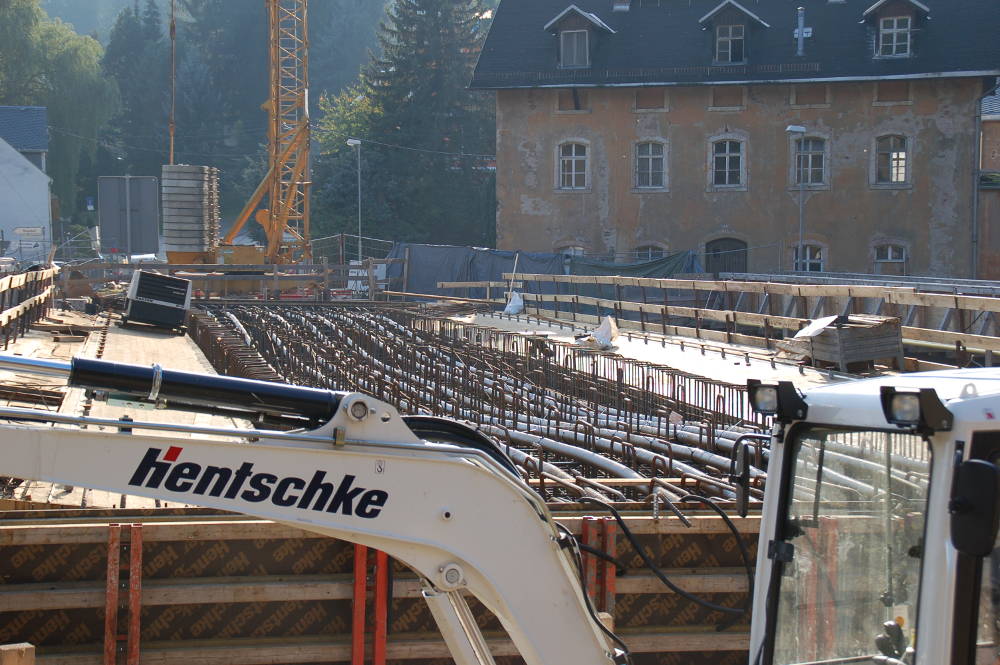

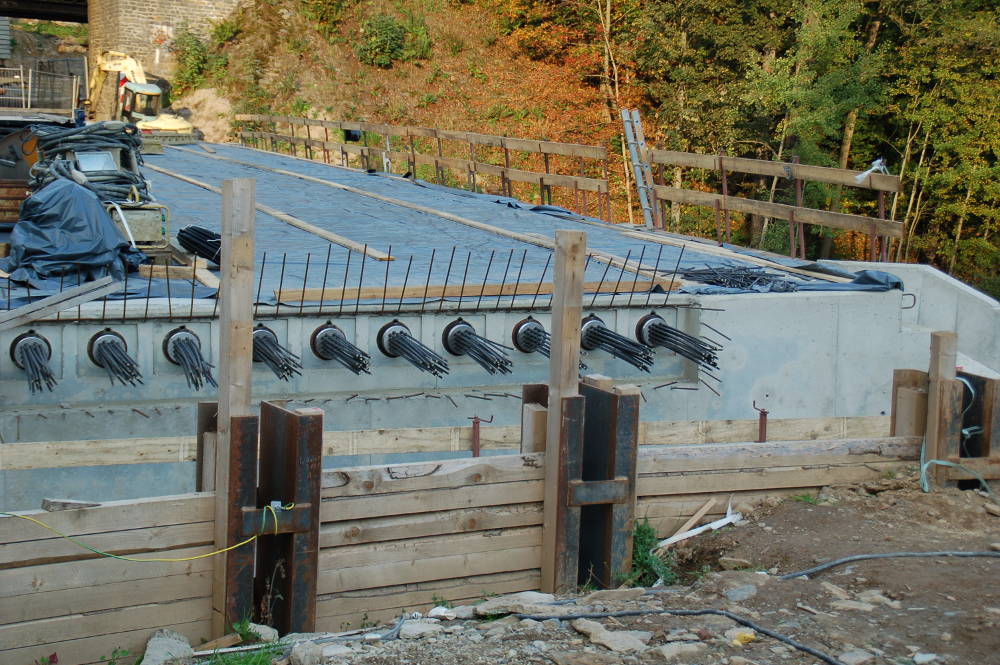

    Die Flußbrücke hat einen Teil der Armierung erhalten.

    Die Stahlseile sind zum Verspannen des Spannbetons. Es beginnt bald das Betonieren.

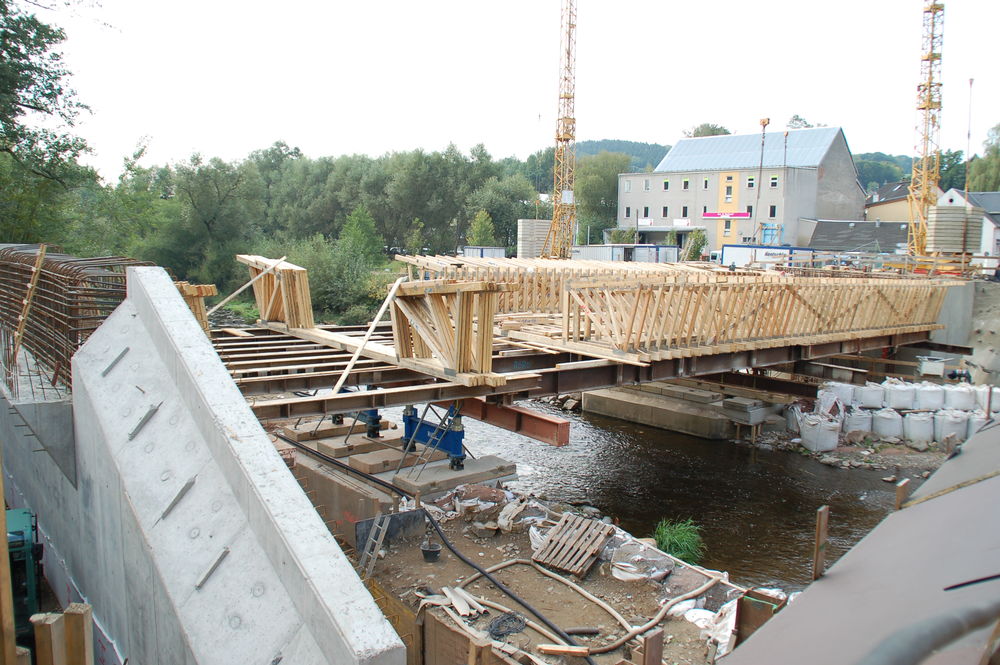

    Stand 28.September 2014

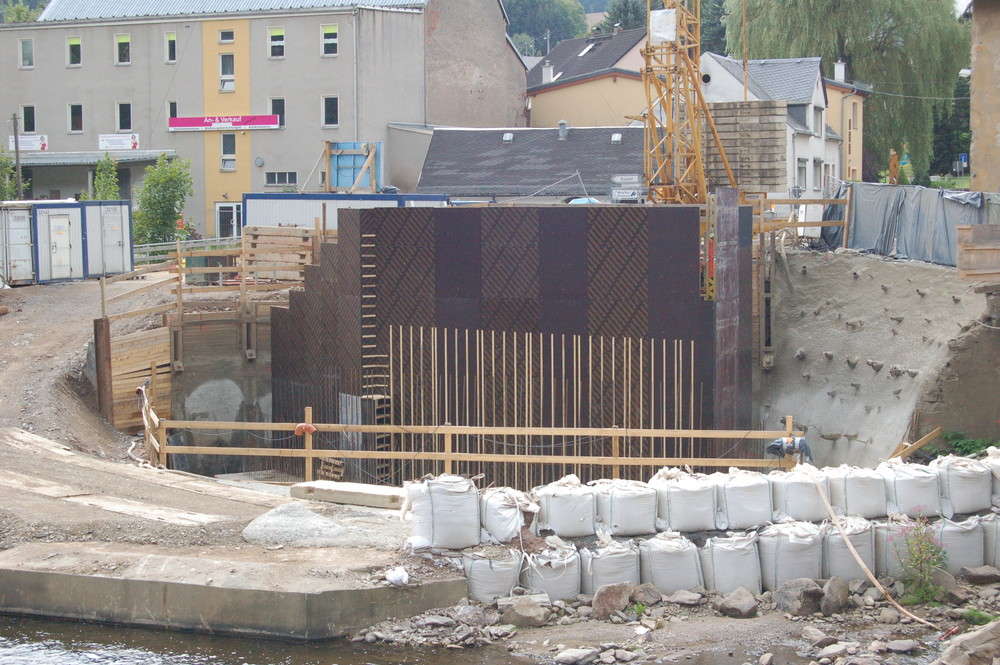

    Die Flußbrücke ist komplett eingeschalt.

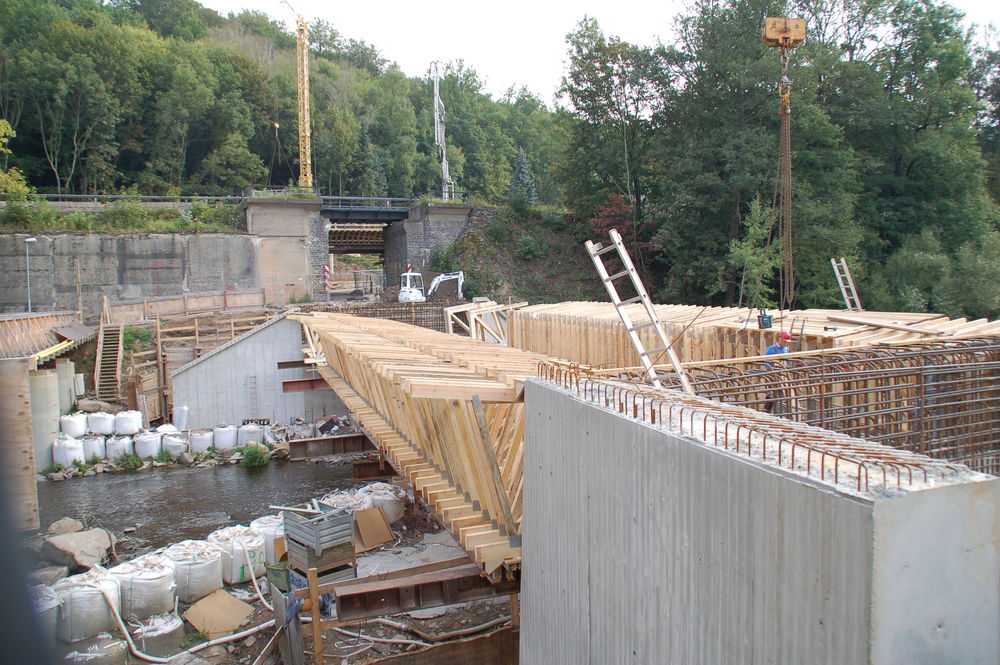

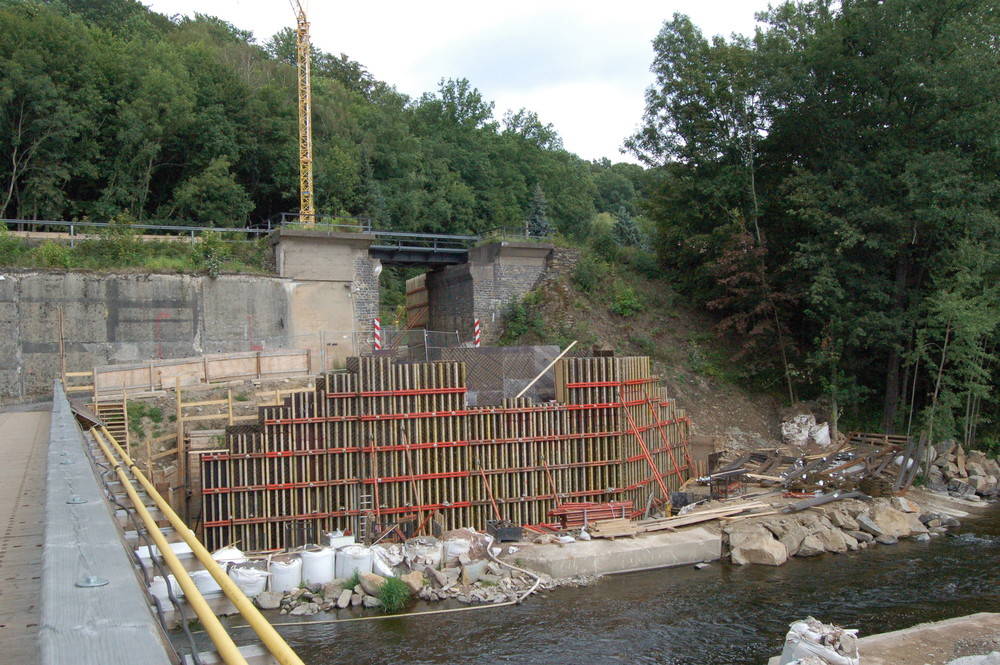

    Der Brückenbogen ist an der Schalung gut zu erkennen.

    Stand 19.September 2014

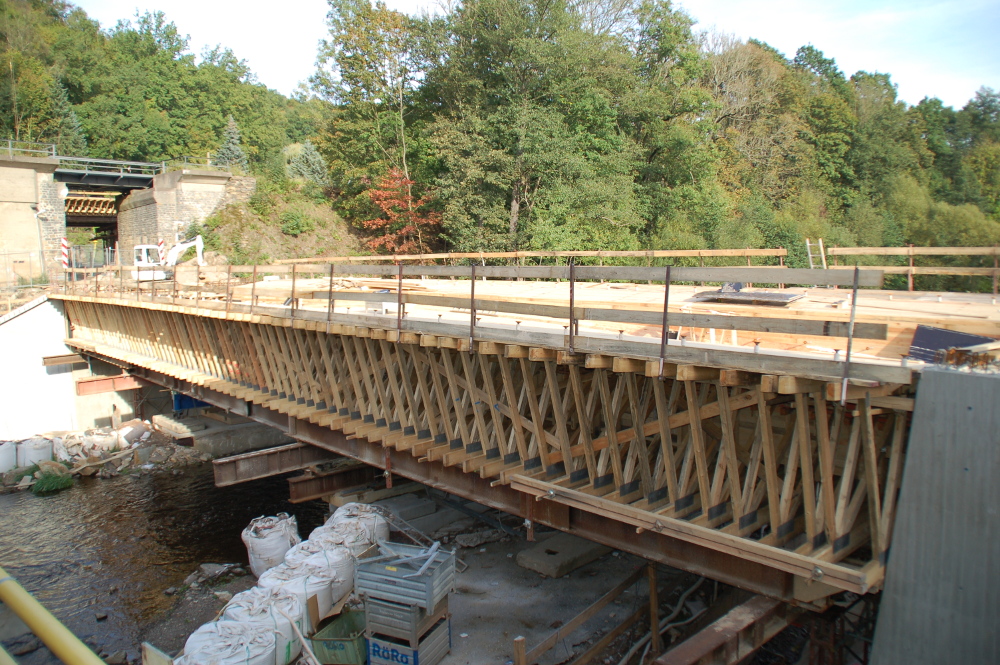

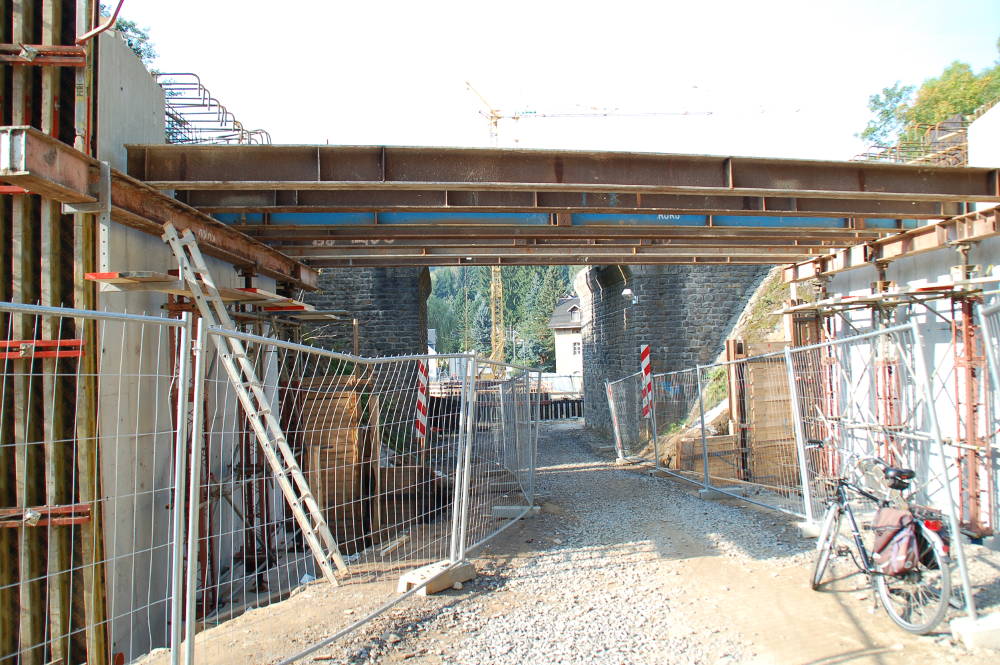

    Die Fortschritte der Eisenbahnbrücke.

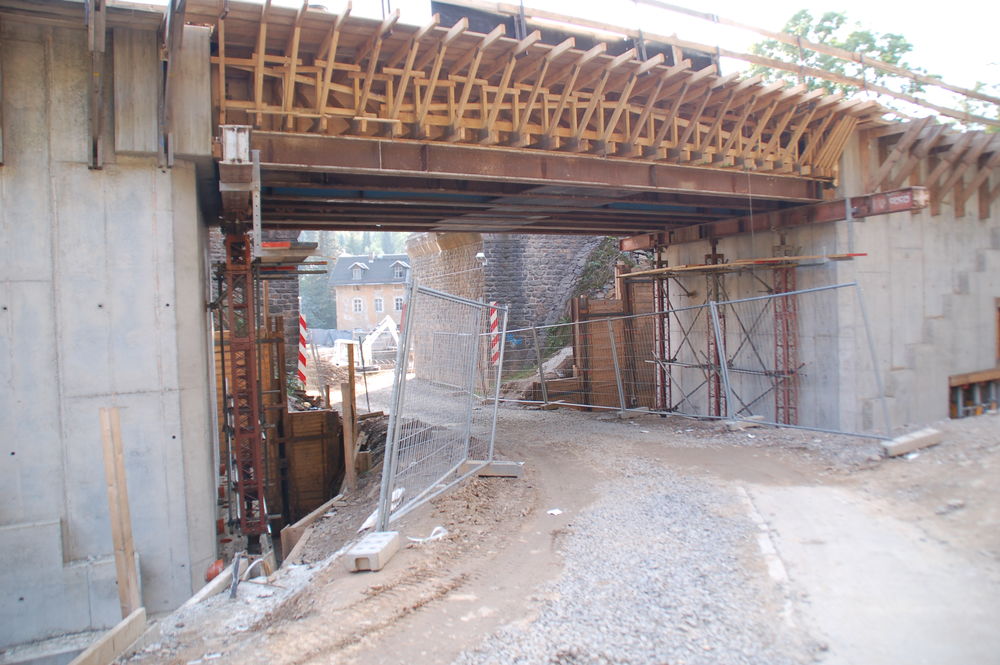

    Die Schalung der Flußbrücke wird angebracht. Ein ganz schöner Aufwand.

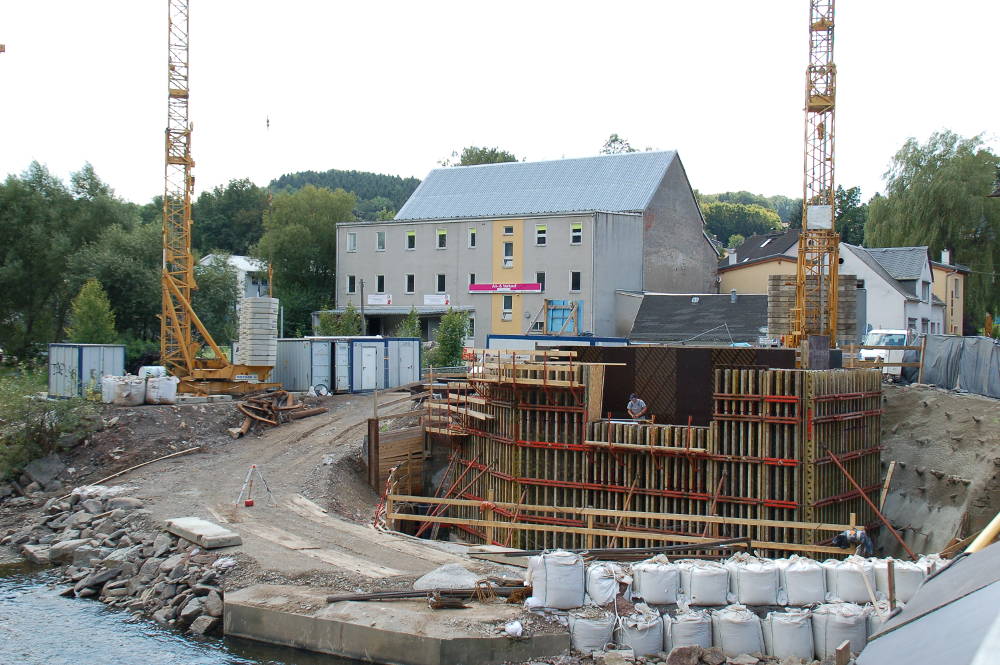

    Stand 10.September 2014

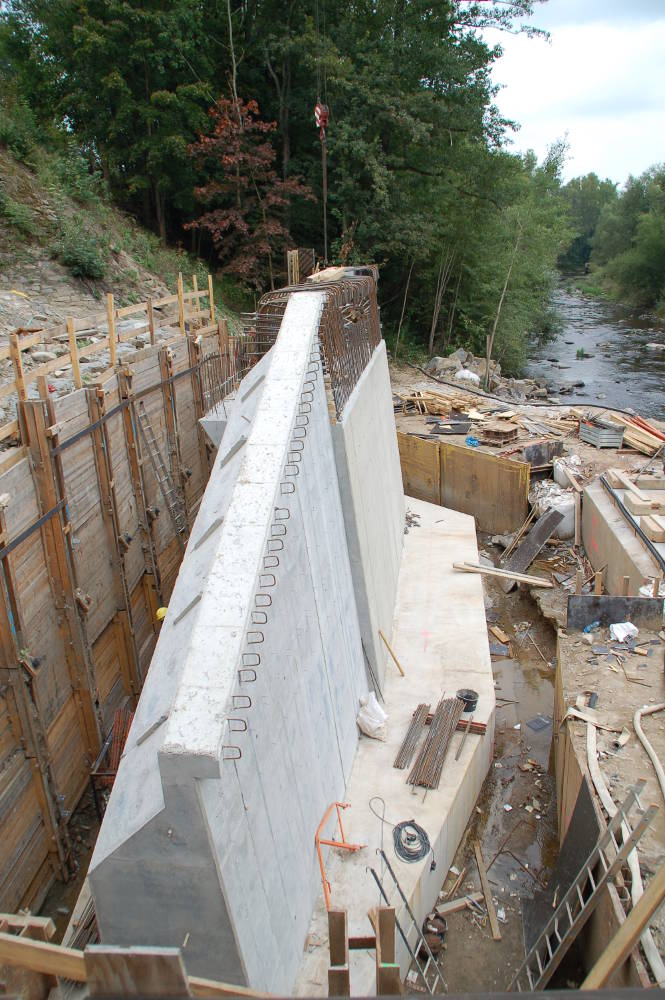

    Das Widerlager (Brückenpfeiler) auf einer Seite ist fertig betoniert.

    Auch die Eisenbahnbrücke sieht schon gut aus.

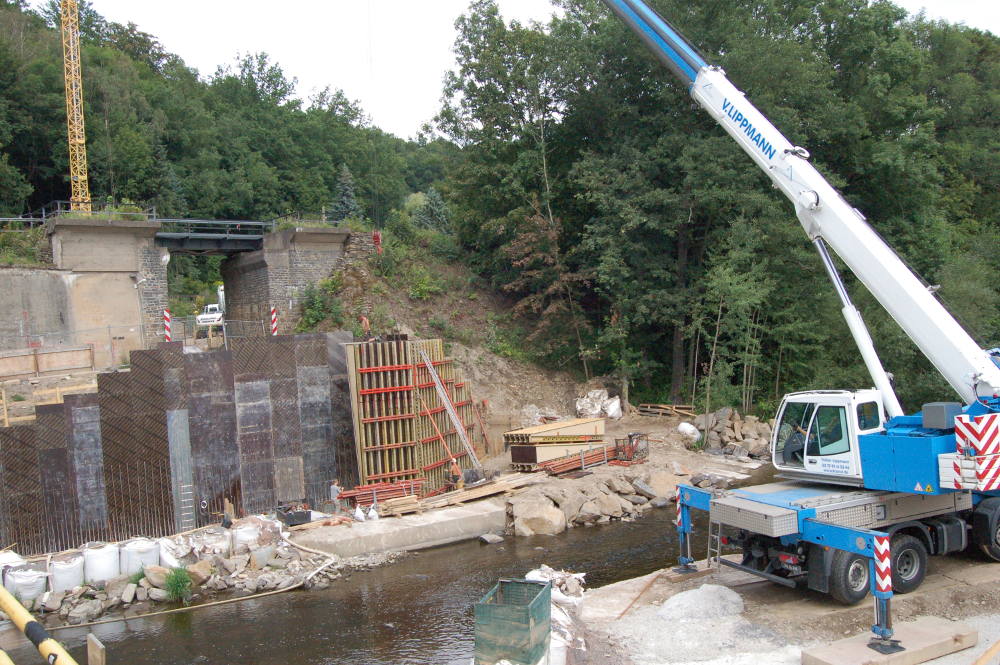

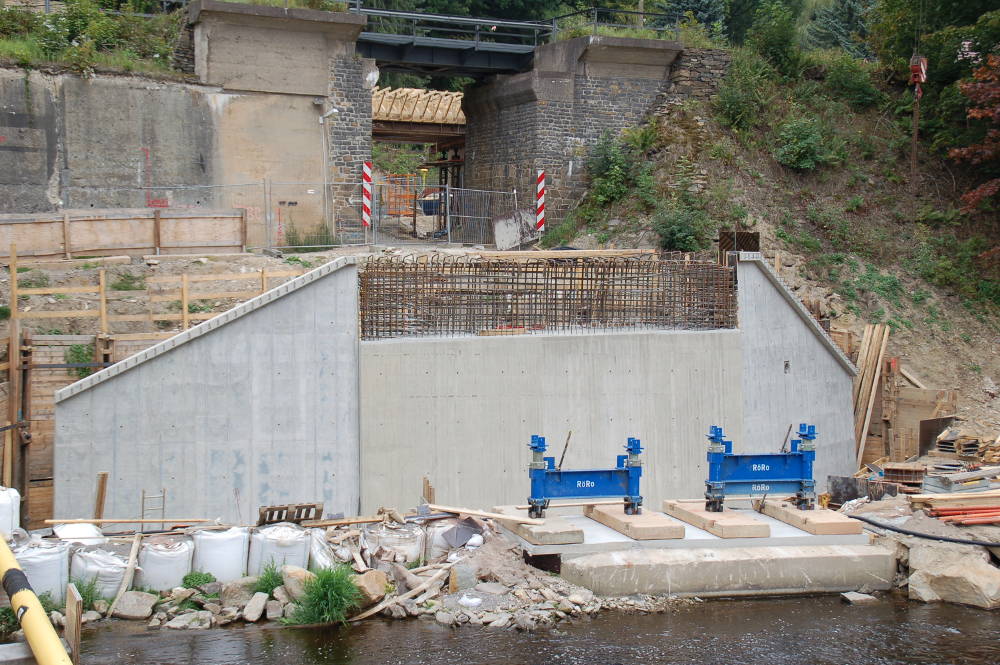

    Stand 6.September 2014

    Wir sehen die Fortschritte der Eisenbahnbrücke. Das rechte Widerlager ist ausgeschalt.

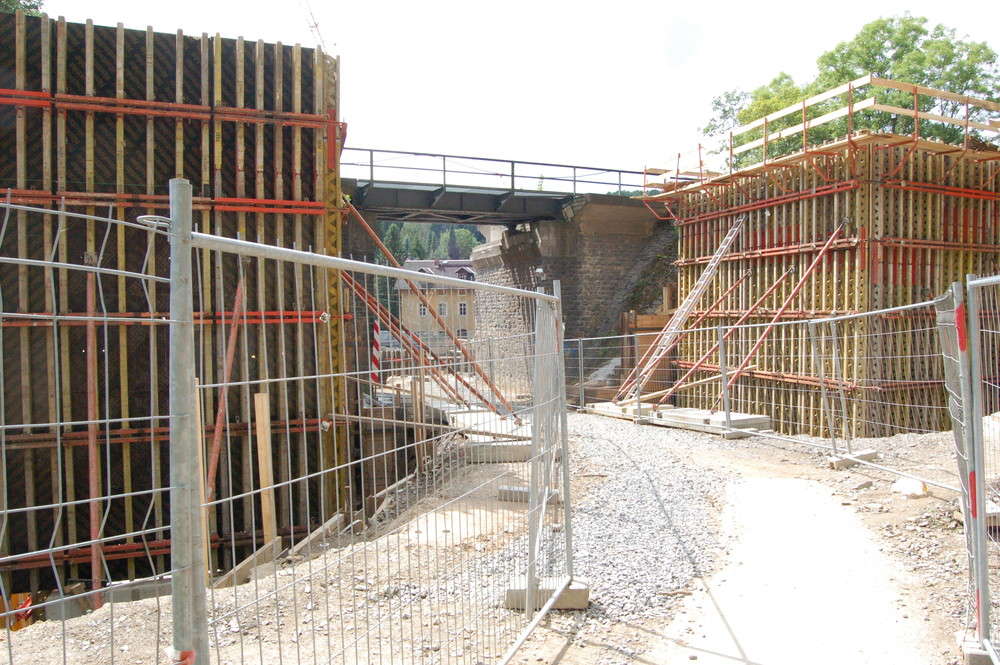

    Stand 27.August 2014

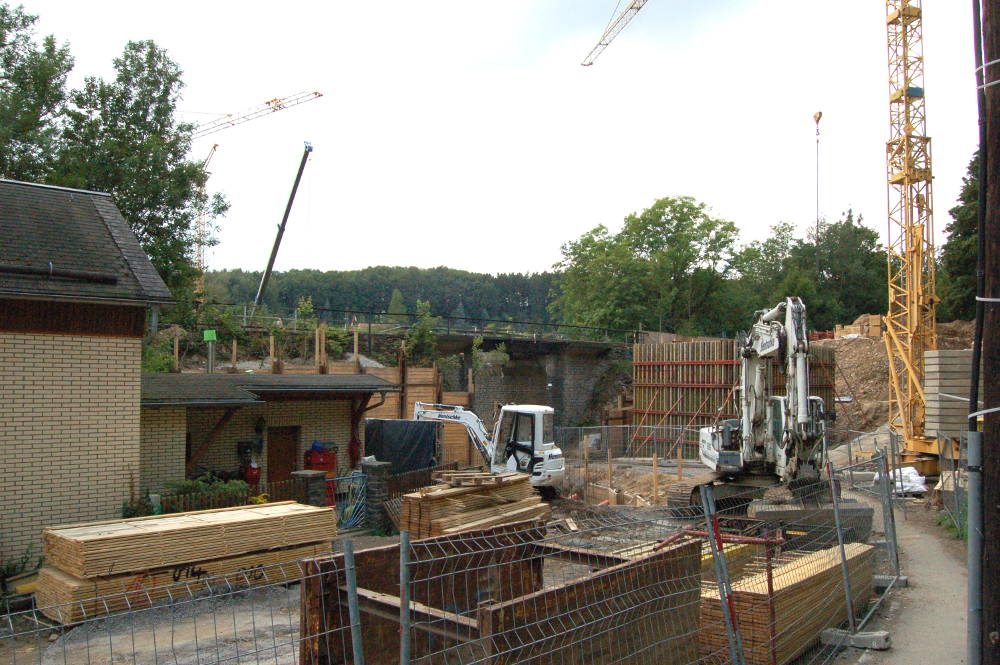

    Blick mit dem Teleobjektiv in Richtung Höllmühle. Die Kräne sind ganz schön groß.

    Die Widerlager der Eisenbahnbrücke werden mit Beton gefüllt. Das Haus von Martins erscheint winzig.

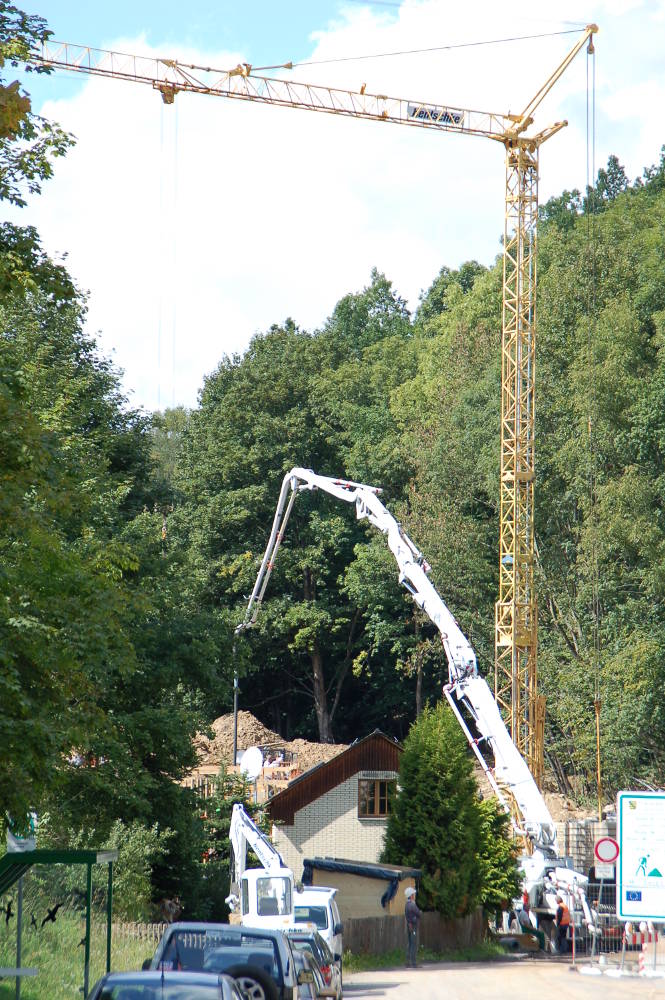

    Nächste Woche sollen die Widerlager der Flöhabrücke betoniert werden.

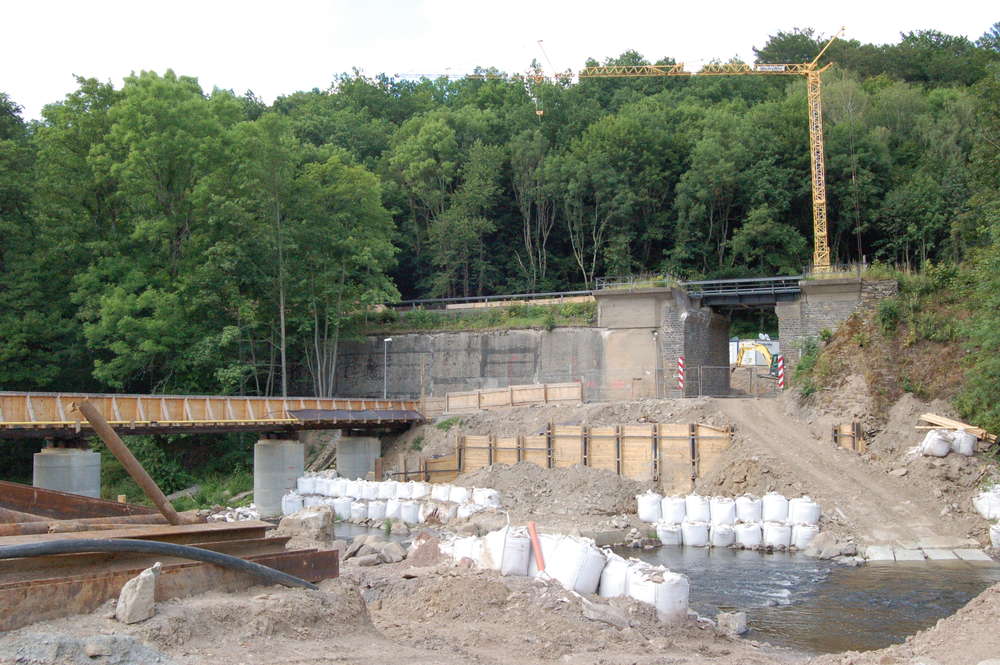

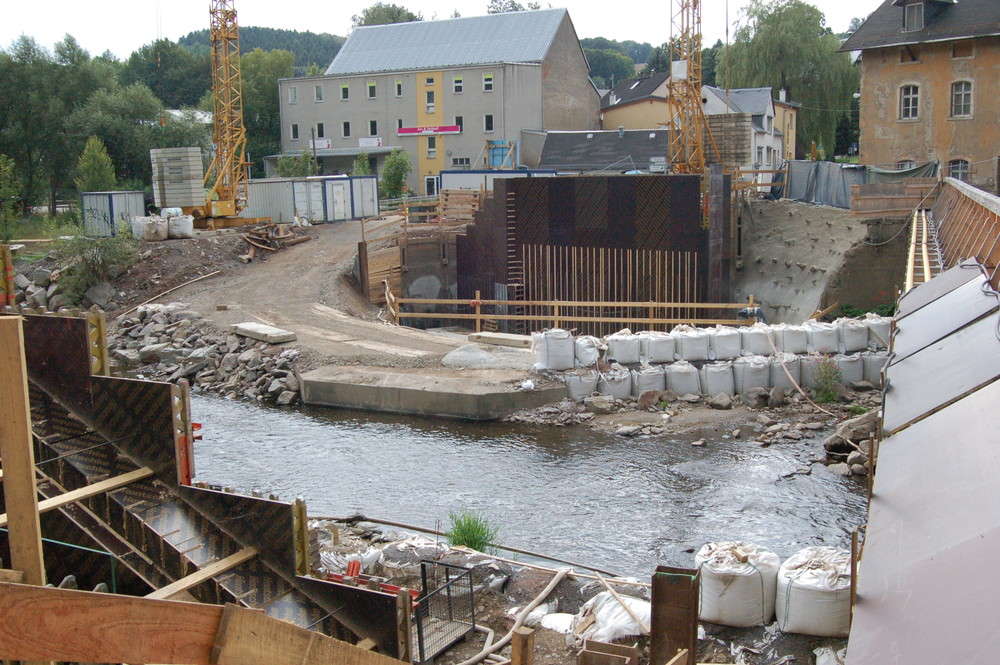

    Stand 17.August 2014

    Innerhalb einer Woche ist ein großer Fortschritt zu sehen.

    Hinten ist das Wohnhaus der Familie Martin zu sehen.

    Ansicht der Schalung, der neuen Eisenbahnbrücke

    Stand 7.August 2014

    Inzwischen ist die Anzahl der Kräne auf 3 angestiegen plus einem Autokran.

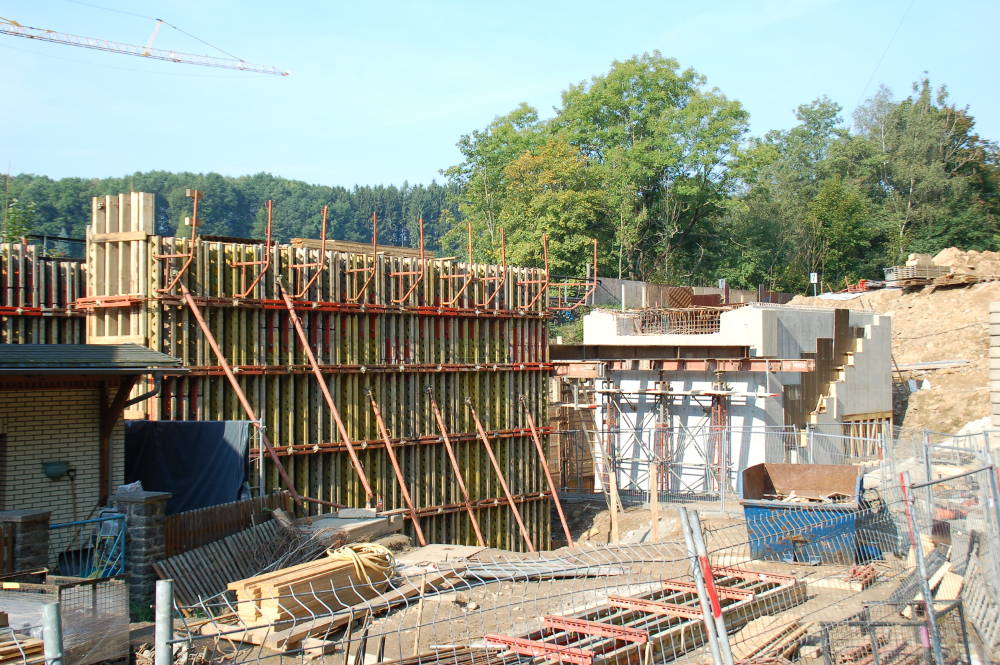

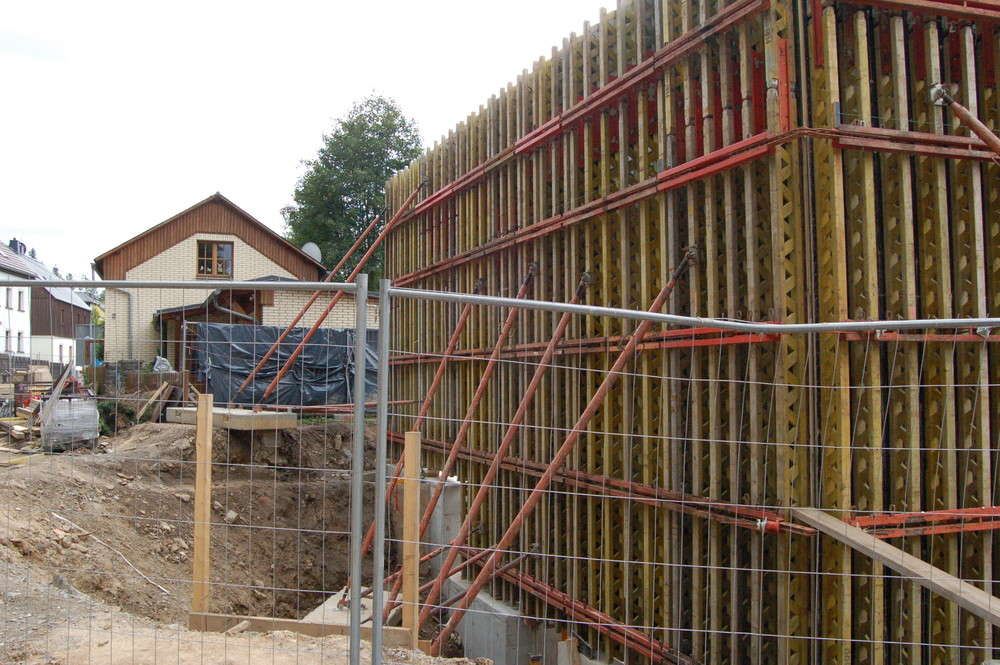

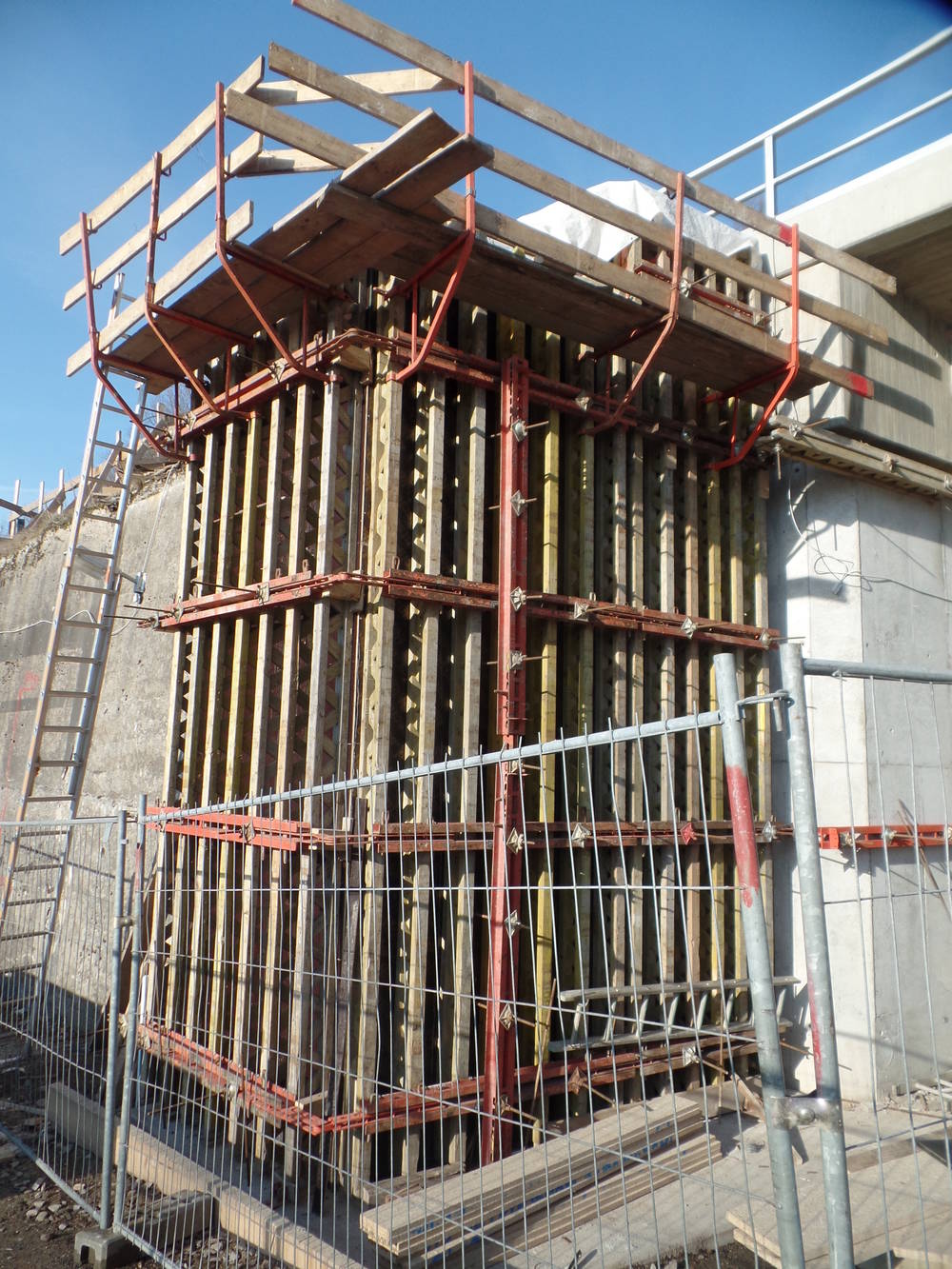

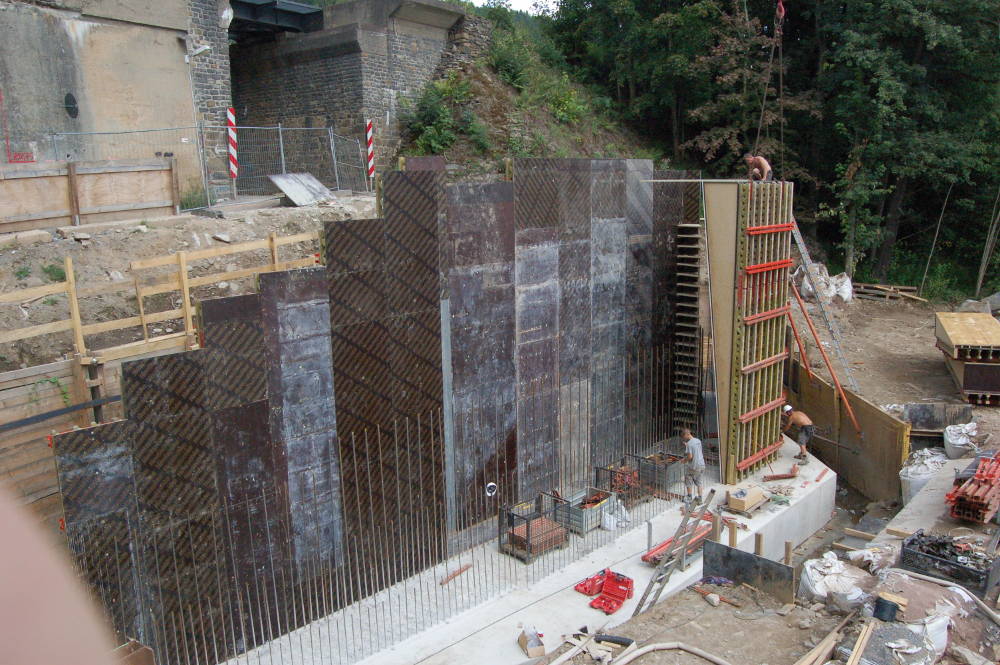

    Die Schalung für die Betonbrückenpfeiler der Brücke über die Flöha wird angebracht.

    Hier noch eine Sicht von Leubsdorf aus. Links ist das Haus der Familie Martin zu sehen. Im Hintergrund wird die neue Eisenbahnbücke neben der alten Brücke aufgebaut. Diese soll dann im Oktober hydraulisch in die Lücke des Bahndammes geschoben werden.

    Stand 25.Juli 2014

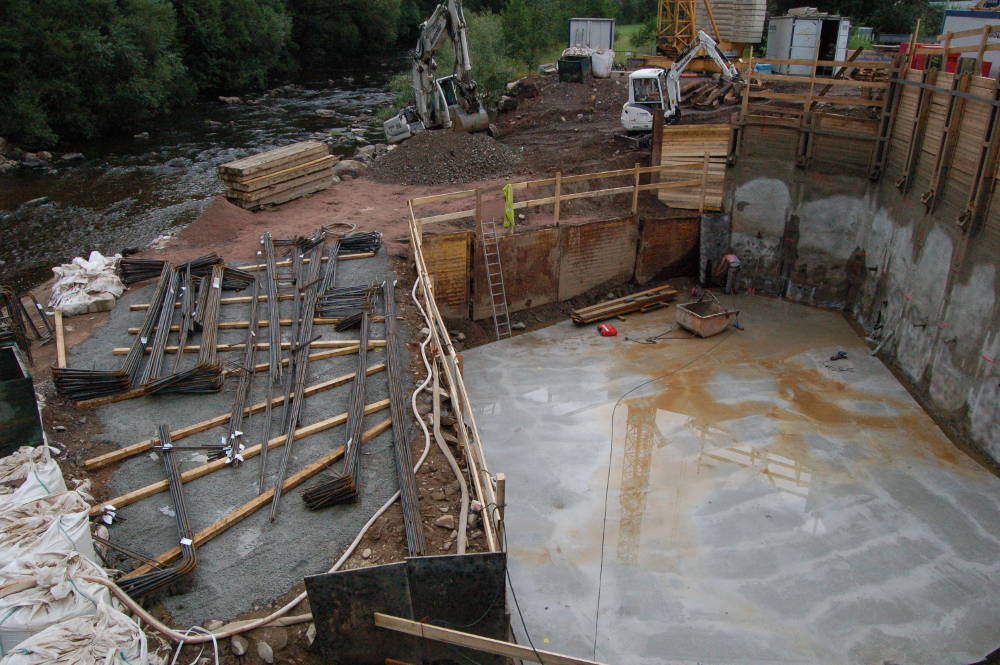

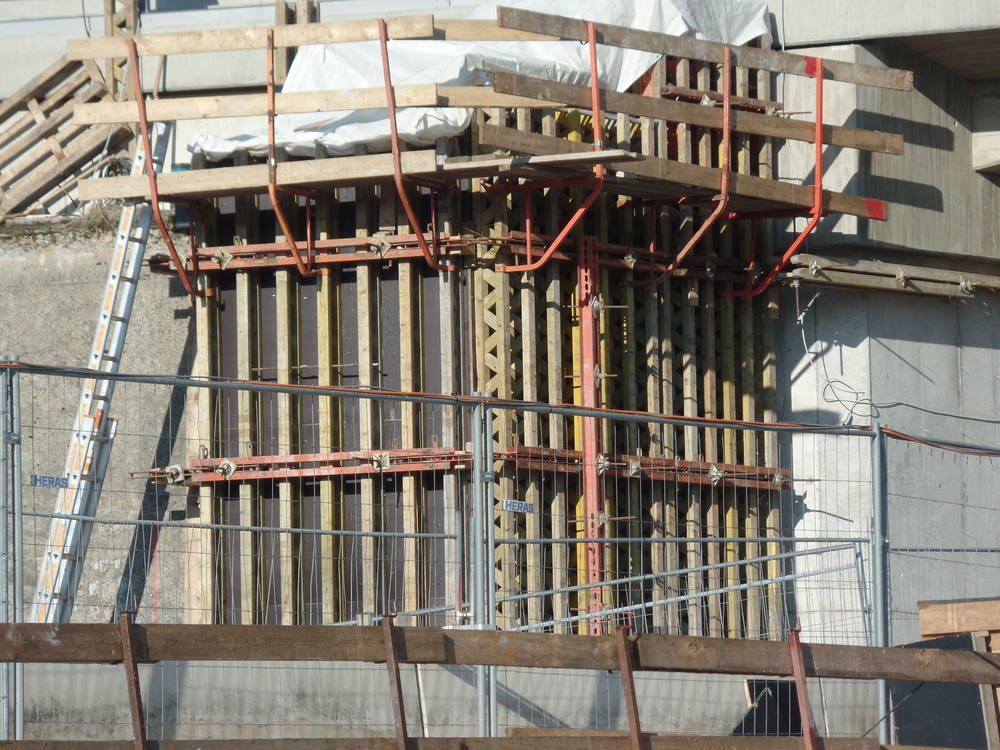

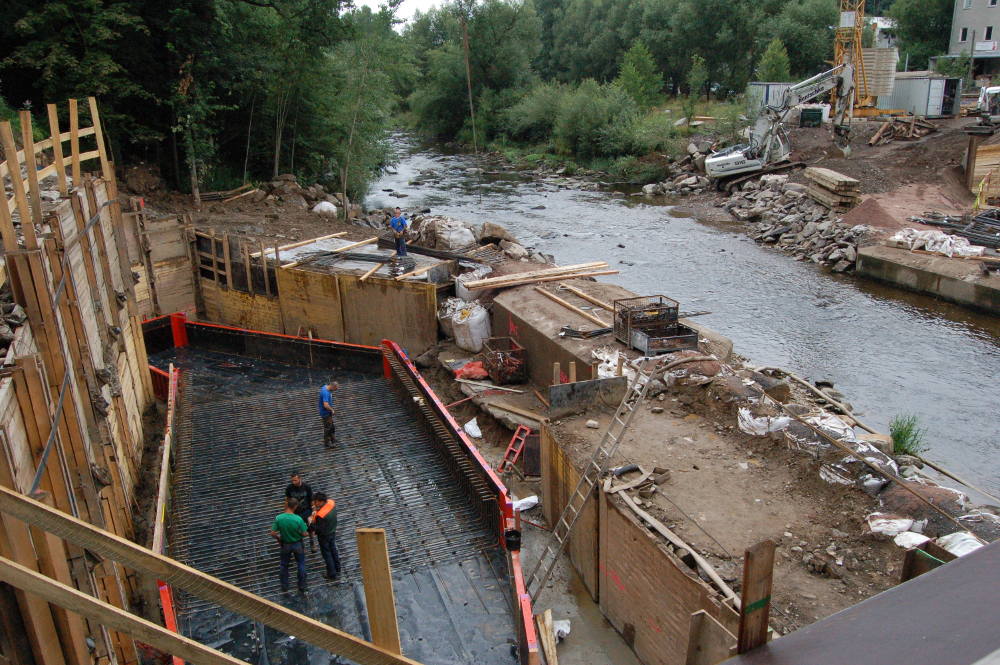

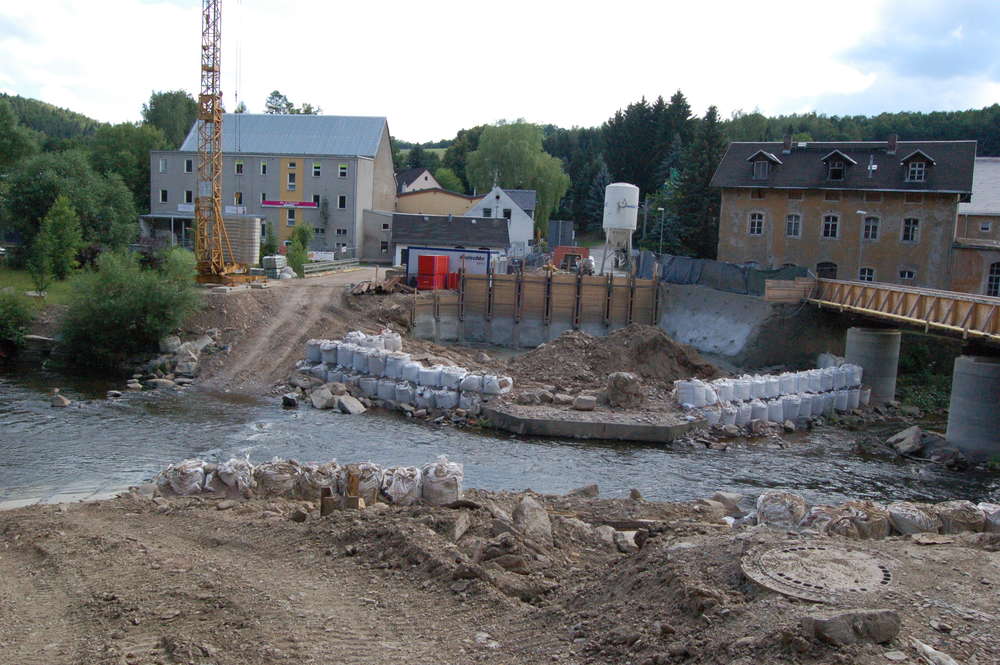

    Vorbereitungen für die Pfeilerfundamente

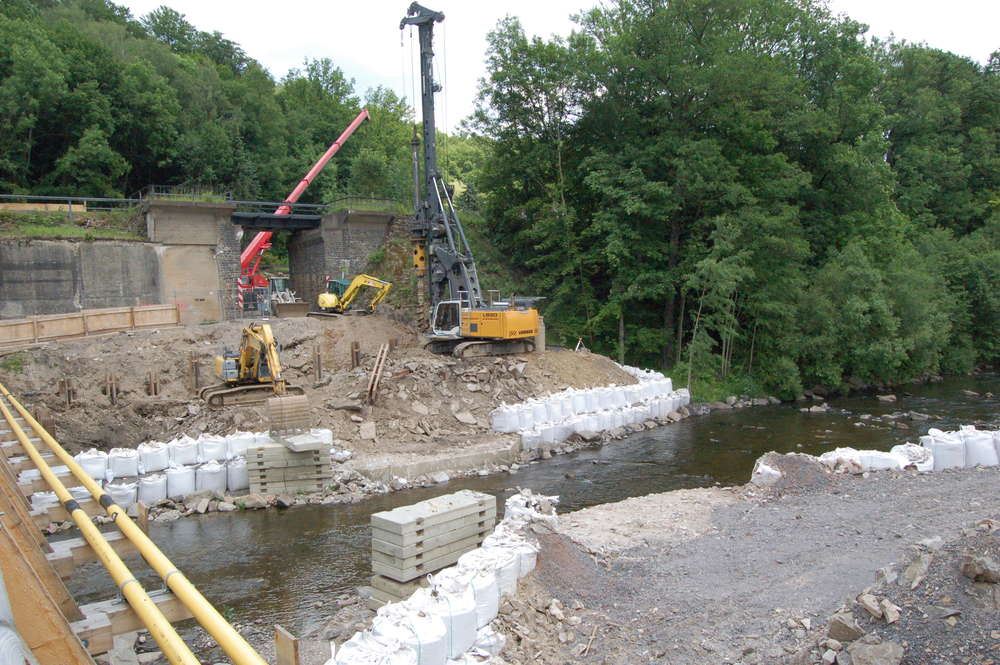

    Stand 6.Juli 2014

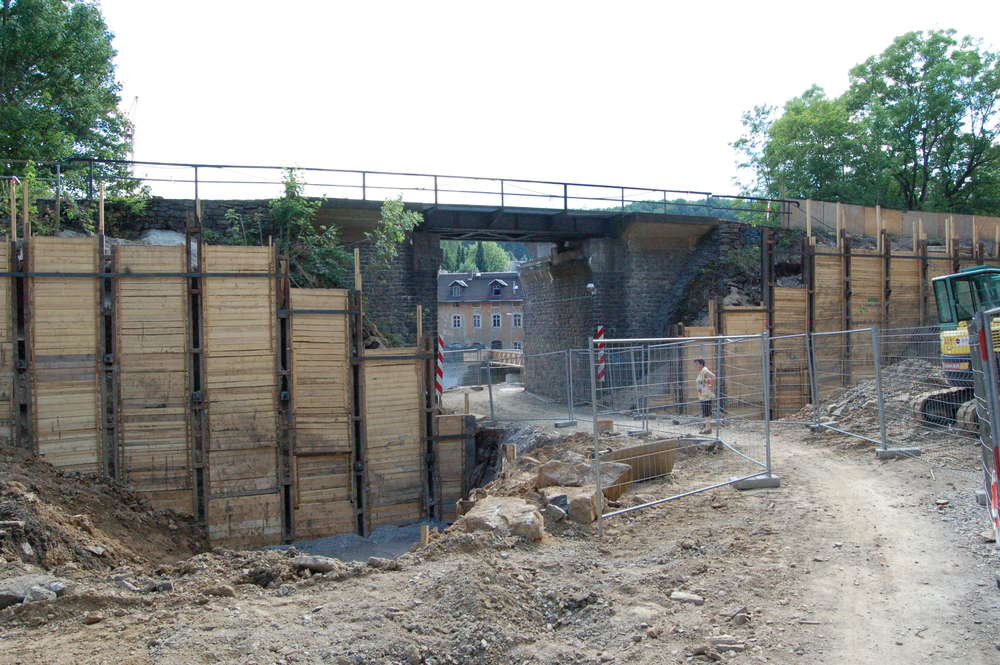

    Sicht von der Leubsdorfer Seite, tief ausgeschachtet und der Bahndamm ist gegen Abrutschen gesichert.

    Links ein hoher Kran und auf der Schellenberger Seite ist der Hang gegen Abrutschen gesichert.

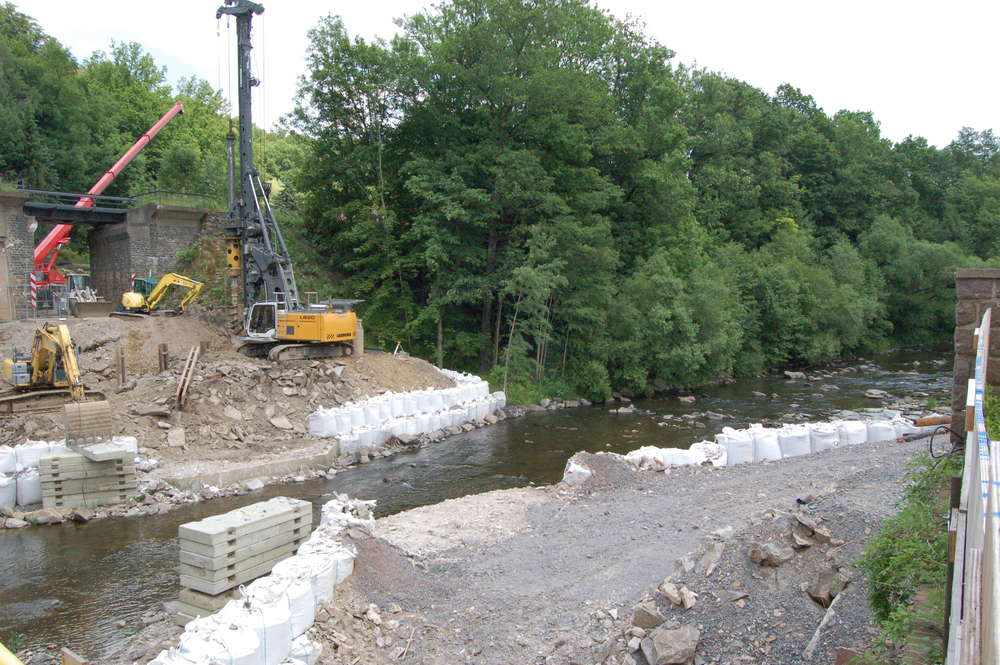

    Es wurde ein Furt zum Durchfahren der Baufahrzeuge, durch die Flöha, geschaffen.

    Stand 4.Juni 2014

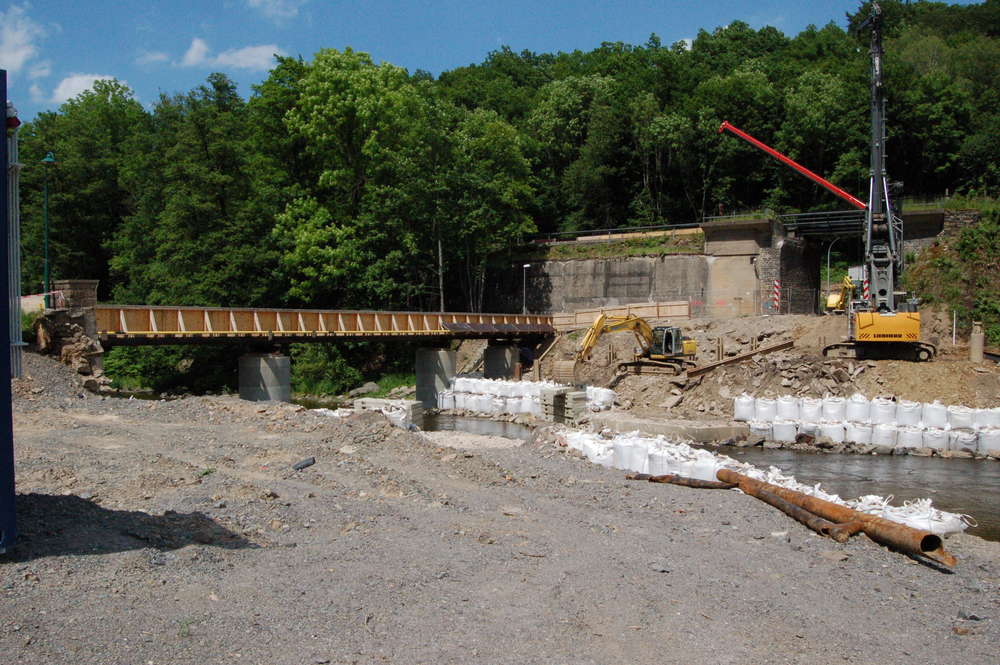

    Ganz rechts sind noch Reste der alten Brücke zu sehen

    Hinten die Behelfsbrücke aus Holz für Fußgänger
